Skip to main content

Stärken-/Schwächenanalyse

Verwendungsnachweis: Gute Nachbarschaft in DuDerStadt. WirDerStadt

Ansprechpartner
Isa Sandiraz
Funktion Integrationsbeauftragter
Begegnungszentrum. WirDerStadt
Projektbeschreibung
Im Quartier (Q) an der historischen Wallanlage der Stadt Duderstadt (u.a. Berliner Straße, Industriestraße, Schöneberger Straße, Charlottenburger Straße und Kolpingstraße) & in der Innenstadt wird ein Prozess des friedlichen Zusammenlebens unter multiethnischen Bewohner*innen (BW) entwickelt. Das soll mit interaktiver Entwicklung von Angeboten für & mit den heterogenen BW erreicht werden. Für diese Vielfalt wird im Inklusiven Campus (IC) ein Begegnungszentrum (BZ) mit einer Projektkümmer*in (PK) errichtet. Im Rahmen des beantragten Projekts wird unter Einbeziehung der BW ein neues BZ entstehen. Ausgehend vom neu zu errichtenden BZ werden die soziale Struktur im Q & Innenstadt verbessert & die Defizite im Gemeinwesen behoben. Ein*e qualifizierte*r Kümmerer*in soll sich v.a. um Organisation, Planung, Administration, Öffentlichkeits- & Netzwerkarbeit sowie die Unterstützung von selbstorganisierten Aktivitäten kümmern. Im BZ werden für generations- & kulturübergreifende Zielgruppen mit variierenden Problemlagen passende Hilfsformen und Angebotsstrukturen entwickelt und installiert, welche im Sozialraum bisher nicht vorhanden bzw. defizitär sind. Darauf sind auch die drei Hauptziele des Projekts ausgerichtet. 1. Es werden religionen- & kulturenübergreifende Begegnungsformate, z.B. Gesundheits-, Bildungs-, Kultur- & Austauschangebote entwickelt & umgesetzt. 2. Das BZ im IC soll als ein Ort für selbstorganisierte Aktivitäten der Bevölkerung dienen. Zu diesem Zweck wird ein Offener Treff eingerichtet & dadurch werden die Menschen mit/ohne Migrationshintergrund (MHG) aus dem Quartier & der Innenstadt bei der Begegnungsarbeit unterstützt. Es wird angebahnt, den Treffpunkt-Ansatz durch örtliche Initiativen selbst tragend zu etablieren. 3. Die Zentrierung & die Vernetzung der interkulturell sensiblen Beratungs- & Unterstützungsangebote im Inklusiven Campus für verschiedene (im Quartier & in der Innenstadt lebende) Zielgruppen wird mit Hilfe der GWA stattfinden. Das wird einen Beitrag zur Verbesserung der Versorgung der multiethn. BW im Quartier leisten. Die Belebung des BZs wird in Phasen stattfinden. Die PK wird aufsuchend & aktivierend im Q arbeiten. Parallel dazu wird eine, alle Gruppen ansprechende Räumlichkeit, unter der Mitwirkung der BW im IC aufbereitet. Ein partizipativer Projektbeirat wird die konzeptionelle und operationelle GWA-Arbeit während der Projektlaufzeit begleiten. Inklusiver Campus befindet sich unter Trägerschaft von Caritasverband
Laufzeit
2022-08-01 00:00:00
Ausgangslage
Duderstadt (DUD) liegt an der Grenze zu Thüringen zw. GÖ & Nordhausen & ist Teil des LK Gö. Der ländl. Sozialraum hat eine unzureichende Sozialinfrastruktur. Das Projektgebiet besteht aus zwei ungleichen „Teilen“, dem Q & der Innenstadt. Das Q ist ausschl. durch Zu- und Abwanderung geprägt. Dies führt häufig zu Spannungen & Ängsten unter den Einheim.(40%) & Mig. (60% laut Stadt) im Q. Erschwerend dazu werden 267 Ukrainern im & um Q untergebracht. Es gibt kaum Freizeitaktivitäten für KuJ & Fam. & Hilfs- & Unterstützungsstrukturen gehen verloren. Multiethn. Konflikte sind zu beobachten. Intergenerationale & - ethn. Begegnungen finden nicht statt. Im Q ist in den 60ern eine Plattenbausiedlung entstanden. Die Wohnkomplexe sind in Ethnien unterteilt. Menschen mit komplexen Problemlagen & prekären Lebenssituationen finden hier ein Zuhause. Laut Fachdiensten sind viele von ihnen über lange Zeit erwerbslos, haben z. B. eine Suchtproblematik od. psych. Probleme. Unter den BW herrscht eine gegenseitige Stigmatisierung als „Ghettokinder vs. Nazis“ & eine daraus resultierende Ablehnung. Das Q wird zunehmend zu einem Brennpunkt. Im Gegensatz dazu steht die Innenstadt, die mit dem Inklusiven Campus (IC) & versch. Beratungsangeboten über eine für die Innenstadt ausreichende Sozialinfrastruktur verfügt. Die im IC neu angesiedelte GWA wird sich der Bedarfe des Q & der Innenstadt annehmen & mit allen BW interkult. sensible Lösungsansätze & Begegnungsformate schaffen, um die Teile d. Projektgebietes zusammenzuführen. Durch vorhandene Ressourcen konnte das Q bisher nicht mit einbezogen werden. Von diesen Ansätzen & Strukturen wird die heterogene Bevölkerung im Q & in der Innenstadt profitieren.
Projektgebiet
Gebiet-Name
Quartier Duderstadt, in und um Innenstadt südwestlich
Beschreibung
Das Quartier befindet sich überwiegend südwestlich der historischen Wallanlage der Stadt Duderstadt (Aufzählung ist nicht abschließend: Berliner Straße, Industriestraße, Schöneberger Straße, Charlottenburger Straße und Kolpingstraße etc.). Dazu zählt jedoch auch die Innenstadt. Das Quartier besteht aus einer gemischten Baufläche aus Gewerbe- und Wohngebiet. Die Hauptstraße ist die Industriestraße, welche mit dem Sachsenring und der Göttinger Straße das Gebiet umkreist. In den 60er Jahren wurden im Quartier mehrere Plattenbauten errichtet. In unmittelbarer Nähe der Plattenbauten befindet sich eine berufsbildende Schule, während in einer Nebeneinmündung eine Einfamilienhaussiedlung angrenzt. Das Begegnungszentrum befindet sich geographisch zentral in der Duderstädter Innenstadt gelegen und wird dazu dienen Bewohner*innen in- und außerhalb der Wallanlage (Quartier und Innenstadt) miteinander zu verbinden.
Einwohnerzahl
4500
Stadttyp
Mittelstadt
Programmgebiet Sozialer Zusammenhalt
Off
Merkmalswerte
Projektgebiet in Prozent
17
Gesamtstadt in Prozent
17
Sonstige in Prozent
0
Anmerkung
Sozialbericht
Projektgebiet in Prozent
21
Gesamtstadt in Prozent
29
Sonstige in Prozent
0
Anmerkung
Sozialbericht
Projektgebiet in Prozent
17
Gesamtstadt in Prozent
7
Sonstige in Prozent
0
Projektgebiet in Prozent
20
Gesamtstadt in Prozent
13
Sonstige in Prozent
0
Unterlagen zum Gebiet
GWA/QM-Ansatz
Das Projekt entspricht dem speziellen Ansatz der Gemeinwesenarbeit (GWA), da es sich an alle BW des Quartiers und der Umgebung richtet. Nach Bedarf werden auch weitere Quartiere/Stadtteile DUD aktiv miteinbezogen. Die versch. Begegnungs- und Unterstützungsangebote, die im Rahmen des Projekts offeriert werden, orientieren sich ganzheitlich an den ermittelten Bedarfen der BW des aktuellen Quartiers. Ziel ist es, das Quartier an die Innenstadt mit anzubinden, aber auch die Qualität der multiethnischen Nachbarschaft zu verbessern. Kultur-, generation- und geschlechtersensible Angebote spielen hierbei eine zentrale Rolle. Zur Erreichung dieser Ziele ist die Einbeziehung der BW zentral, wie der Fokus auf die Selbsthilfeangebote verdeutlicht. Das BZ wird mit der „Kümmer*in“ als Anlauf- und Vernetzungsstelle dienen. Das Projekt „Gute Nachbarschaft in DUD“ wird mit Hilfe des BZ bzw. der „Kümmer*in“ aufgewertet. Die Kümmer*in fungiert als Türöffner*in. Somit ist eine wohnortnahe Bearbeitung individueller u. struktureller Probleme und Konflikte in sozialräumlicher Perspektive möglich. Das BZ bietet, neben eigenen Angeboten, die Möglichkeit für Selbstorganisationen und Vereinsgründungen. Da Vereinen im BZ direkt Räumlichkeiten zur Verfügung gestellt werden können, vereinfacht dies den Aufbau von Netzwerken und Kooperationsstrukturen. Die Ansätze des BZ verstehen sich im Sinne der GWA sowohl als Aufwertung des Quartiers, als auch als Stärkung des nachbarschaftlichen Zusammenlebens.
Qualitätskriterien
Beschreibung
50 % der Bewohner*innen Duderstadt sind informiert und wurden und werden aktiv an der Angebotsentwicklung- und Umsetzung beteiligt
Beschreibung
Multiethnische Bewohner*innen im Quartier nutzen das Begegnungszentrum zu selbst gewählten Themen; ehrenamtliche Aktivitäten werden periodisch erfasst und gefördert. Gründung von migrantischen Vereinen gefördert
Beschreibung
Das Begegnungszentrum u. gute persönliche Erfahrungen (Umsetzung von Beteiligung) stärken Nachbarschaft und Zusammenhalt in Duderstadt
Beschreibung
SWOT-Analyse und Befragung, Kulturen-Vielfalt und Fähigkeiten der BW als Chance sehen, ländlicher Charakter und zentrale Lage des Q ermöglicht Einbindung großer Bewohner*innenanzahl
Beschreibung
Wohnumfeld & Lebenssituation d. Menschen haben sich verbessert, Quartier merklich attraktiver, soziale und kulturelle Angebote werden von allen Bewohnergruppen wahrgenommen und positiv evaluiert
Beschreibung
Netzwerk d. IC wird für GWA genutzt und ausgebaut, aus Netzwerk wird ein Projektbeirat gebildet, mit dem Netzwerk werden gem. Projekte geschaffen, BW von Q nutzen Angebote aus dem Netzwerk, Kooperationen werden halbjährlich evaluiert und ggfls. optimiert
Beschreibung
Stadt u. LK arbeiten im Prozess eng zusammen, GWA wird in Stadtentwicklungsprozess integriert, GWA soll Ausstrahlungskraft für umliegende Städte und Gemeinden haben, GWA-Nachhaltigkeit wird durch Integration in die komm. Strukturen gesichert
Beschreibung
GWA im IC bezieht alle BW unabhängig von Zielgruppenangehörigkeit ein, GWA ist von Struktur und Inhalt her flexibel, GWA-Netzwerk im IC erreicht vielfältige Zielgruppen
Beschreibung
GWA-Netzwerk bietet weitreichende Möglichkeiten u. Knowhow, Im IC befinden sich interdisziplinäre Strukturen, GWA kooperiert zum Wohle der BW Ressort/Disziplin übergreifend, z.B. mit Beratungsstellen, Schulen, KiTas, Zivilgesellschaft, Behörden etc.
Vernetzung im Gebiet
Akteur (Freitext)
Stadtverwaltung Duderstadt insb. Bereich Stadtplanung- und Entwicklung, Gleichstellungsstelle, Rat der Stadt Duderstadt, Landkreis Göttingen, Integrationsbüro, Gleichstellungsstelle, Demografiebeauftragte, FB Jugend, Soziales, ABH und Jobcenter
Typ
Stadtteil
Akteur (Freitext)
Caritasverband, Inklusiver Campus-Familienzentrum, AWO, DRK, Kath. Familienbildungsstätte, Tafel Duderstadt, Jugendhilfe am Rohns, Sozialdienst kath. Frauen, Lorenz-Wertmann-Haus, Psychosoziale Beratungsstelle für Suchtkranke Duderstadt etc.
Typ
Stadtteil
Akteur
Akteur (Freitext)
JuFi - Das MehrGenerationenHaus; Sportvereine, Schützenverein Geselligkeit, Freiwillige Feuerwehr, Landfrauen-Frauengemeinschaft Breitenberg, Cafe Grenzenlos, Kulturvereine, Museen
Typ
Stadtteil
Akteur (Freitext)
Niedergelassene Ärzte, Krankenhäuser, Psychotherapeuten (erwachsenen und KuJ), Suchtberatungsstelle
Typ
Stadtteil
Akteur (Freitext)
Schulen z.B. Berufsbildende Schule, Grundschulen, Eichsfeld-Gymnasium, KiTas, Familienzentrum-Inklusiver Campus, Erziehungsberatungsstelle,
Typ
Stadtteil
Akteur (Freitext)
Katholische Kirche, Evangelische Kirche, Vertreter*innen aus anderen Religionsgemeinsschaften
Typ
Stadtteil
Akteur (Freitext)
Zuständige Wohnbaugesellschaften bzw. private Vermieter von Plattenbauten
Typ
Stadtteil
Akteur (Freitext)
Eichsfelder Tageblatt, Göttinger Tageblatt, NDR, Homepage der Bürgerstiftung, Webseite von AWO, Stadt u. LK
Typ
Stadtteil
Akteur
Akteur (Freitext)
Stadtrat Duderstadt sowie Kreistag Göttingen
Typ
Stadtteil
Akteur (Freitext)
Multiethnische, intergenerationale Bewohner*innen
Typ
Stadtteil
Nachhaltigkeit
Der Landkreis Göttingen beabsichtigt, das im Inklusiven Campus bzw. im Familienzentrum geschaffene Begegnungszentrum über die Förderperiode hinaus weiter zu finanzieren. Die Weiterfinanzierung wird hauptsächlich durch die Verwendung von kreiseigenen Finanzmitteln erfolgen, sowie der zusätzlichen Akquise von externen Fördermitteln. Diese Finanzmittel können sowohl für Sachausgaben als auch Personalausgaben verwendet werden. Dadurch wird das zukünftige Fortbestehen der GWA nahtlos gewährleistet.
Galerie

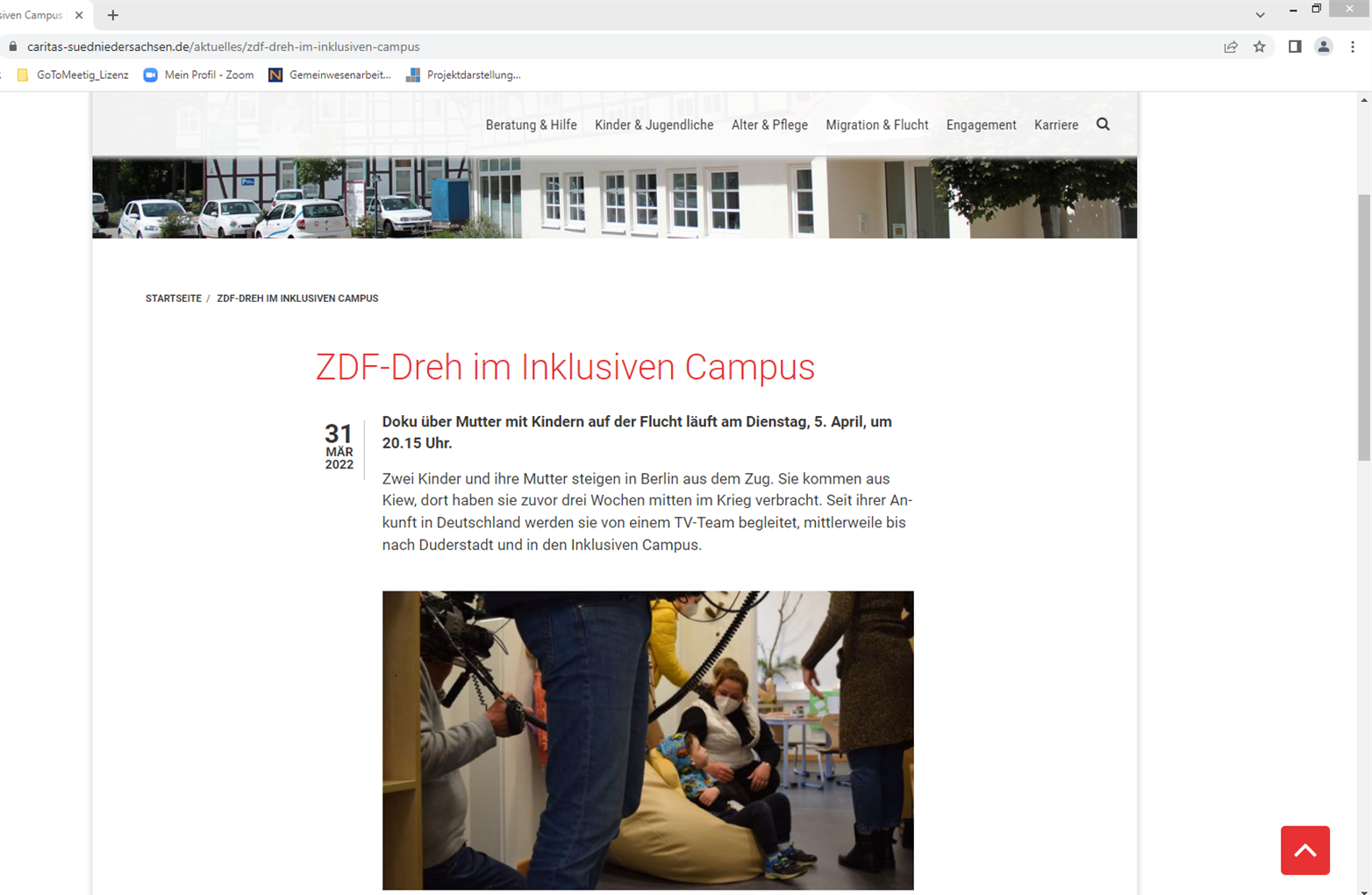

ukrainische kinder im inklusiven campus zdf team filmt
Zustimmung Veröffentlichung
On

Gemeinsam anstatt einsam - Gemeinschaft stärken - Vielfalt (er)leben!

Ansprechpartner
Ulrike Buka
Funktion Sozialpädagogin - Beratungsservice
Gemeinsam anstatt einsam!
Projektbeschreibung
Im Quartier leben 1/3 der Menschen mit Migrationshintergrund und 1/3 sind Senioren. Zudem gehört Gifhorn zu den drei Ballungszentren in Nds. mit hohen Anteil von (Spät)aussiedlern. Von Einsamkeit betroffenen Menschen können aber auch Alleinerziehende, zunehmend Kinder- und Jugendliche, Arbeitssuchende, Betroffenen von seelischer/körperlicher Beeinträchtigung, Geringverdiener, Pflegende Angehörige usw. sein. Die Corona-Pandemie hat das noch einmal sehr verstärkt. QM mit seinem niedrigschwelligen Q-Büro als Kontaktstelle vor Ort, unterstützt, vermittelt, begleitet die Selbsthilfeprozesse für alle Bewohner/-innen; vernetzt die relevanten Akteure im Quartier, koordiniert ressourcenübergreifend. Die Bürgerbeteiligung mit der nachhaltigen Struktur eines Beirats, trägt zur Verbesserung der Lebenssituationen durch bedarfsgerechte, füreinander verantwortliche Angebote bei und stärkt Zusammenhalt. Ziel ist ein kultureller Wandel von einer zunehmenden Vereinsamung der Menschen hin zu einer, gelebten, zusammenhaltenden kulturellen, bunt gelebten Gemeinschaft, die sich selbst organisiert. Die Bildung eines Beirates als gefestigte zuverlässige Selbsthilfeorganisation, mit Projekten für die Zukunft, dauerhaft bestehend und als Sprachrohr der Bewohner zur Verwaltung, Politik und Wirtschaft sowie Kontakt zu anderen hilfreichen Netzwerken, dabei eingebettet in nachhaltige Verwaltungsstruktur, ist letztendlich das Ziel. QM bietet dabei die Möglichkeit Projekte von Bewohner/innen unterstützend mit aufzubauen. So kann Integration auf vielerlei Weise stattfinden. Erleben von Gemeinschaft, aktive Beteiligungsmöglichkeit, Ehrenamt da wo es Spaß und Freude macht, können aus der Isolierung heraus führen. Eine Win-Win Situation!. Engagement für die Gemeinschaft bietet bildende Möglichkeiten, sinnstiftendes Handeln, kann durch erlebte Wertschätzung glücklich machen, vielfältige Formen von Einsamkeit überwinden. Engagierte Menschen mit Sprachbarriere oder aus autokratischen Systemen können z.B. durch Kontakte und gelebte Vielfalt deutsche Sprache und demokratische Beteiligungsprozesse kennenlernen. Viele Hilfsstrukturen und Ansprechpartner werden kennengelernt und Menschen in ähnlichen Situationen können dadurch unterstützt werden. Menschen mit seelischen und körperlichen Beeinträchtigungen können z.B. ortsnah sich mit ihrem Engagement in einer selbstwirksamen Rolle erleben und Selbsthilfekräfte stärken, da sie ihr Engagement steuern können wie es ihnen gut tut.
Laufzeit
2024-08-01 00:00:00
Ausgangslage
Sozialwohnsiedlungen der 1960er/70er Jahre am Rand der Kernstadt – Gifhorn Ost. Es ist ein Wohn- und Schlafstadtteil, kaum gewerblich Arbeitsplätze, schwach ausgeprägte Dienstleistungsangebote z.T. wenig soziale Infrastruktur. Im Handwerker-/Blumenviertel leben 5153 Personen mit ca. 1/3 Flüchtlings-/Migrationshintergrund überwiegend ohne deutsche Staatsangehörigkeit mit insgesamt 76 versch. Nationalitäten. Senioren ab 60 Jahren sind ebenfalls ca. 1/3 vertreten, ins Rentenalter kommen im laufe des Jahres 27,13 % Das Gebiet mit einen Radius v. ca. 1 km, hat 1 Kiga, 2 Grundschulen, 1 IGS, 1 Gymnasium, 1 Sportplatz mit Turnhalle. Freizeiteinrichtungen für Jugendliche gibt es keine. Ums QM-Büro herum, wohnen insbesondere einkommensschwache Familien, Senioren im Rentenalter, Alleinerziehende, Arbeitslose, geflüchtete Menschen / Menschen mit Migrationshintergrund, die zum größten Teil Anspruch auf eine Sozialwohnung haben. Im Q soll mit der gemeinwesenorientierten Sozialen Arbeit und dem QM, in Kooperation mit der GWG + FB Soziales sowie andere Akteuren, und den dort verorteten Diensten und Einrichtungen, u.a. das Prinzip der kurzen Wege für die Bürgerinnen und Bürger mit einem Q-Büro umgesetzt werden. Dort sollen verstärkt Aktivitäten entwickelt und umgesetzt werden, die den Sozialraum als Handlungsraum der Nachbarn stärker einbezieht. Das unterstützende Engagement von freien und konfessionellen Trägern, Vereinen und insbes. ehrenamtlich Tätigen soll nun die Existenz einer vielfältigen Palette an gut erreichbaren sozialen Angeboten unmittelbar vor Ort bündeln und fördern. Das QM übernimmt dabei die ressourcenübergreifende Koordination, ist dabei Netzwerkknoten.
Projektgebiet
Beschreibung
Handwerkerviertel (1. Schwerpunktgebiet): Dannenbütteler Weg, Bahnschienen, Osttangent, Natur (2443 Einwohner) Blumenviertel : Dannenbütteler Weg, Osttangente, Lehmweg, Calberlaher Damm (2710 Einwohner)
Einwohnerzahl
5153
Quelle / Anmerkungen
EMA Gifhorn Stand: 25.03.2024
Stadttyp
Mittelstadt
Programmgebiet Sozialer Zusammenhalt
Off
Merkmalswerte
Projektgebiet in Prozent
34
Gesamtstadt in Prozent
0
Sonstige in Prozent
0
Anmerkung
Der Landkreis Gifhorn gehört zu den drei in Niedersachsen meist betroffenen Kreisen mit dem höchsten Anteil an zugezogenen (Spät-)Aussiedler/-innen. Besonders war das Stadtgebiet Gifhorn und drei weitere Gemeinden betroffen. Genaue Zahlen für das Stadtgebiet kann das EMA der Stadt Gifhorn nicht erheben und damit auch nicht vom Projektgebiet. Die Zuständigkeit der Erhebung liegt beim Nds. Ministerium für Inneres und Sport - Forschungsbericht der BAMF - Bereich Spätaussiedler. Im Niedersächsischen Bericht von 2018 gehören wir zum Bereich Ostniedersachsen hier ist der höchste Anteil von Aussiedler/innen an der Bevölkerung mit Migrationshintergrund mit 30,8 % in 2016 angegeben. Einzelne Stadtgebiete werden nicht ausgewiesen. An der Gesamtbevölkerung dieses Bezirks ist der Anteil an (Spät-)Aussiedler/innen 6%. In einem offiziellen Projektbericht "Integration jugendlicher Spätaussiedler durch event- und outdoororientierte Naturschutzbildungsmaßnahmen"- Detaillierte Ausführungen zum Projekt sind in dem Abschlussbericht von Dirk Rößner zu finden: HABITAT Nr. 17 wird der Landkreis Gifhorn als Ballungszentrum mit einem Anteil an (Spät-)Aussiedlern/-innen von 10% benannt. Laut EMA Stadt Gifhorn Stand: 25.03.2024 - Blumenviertel 32,73 % 1. Staatsangehörigkeit nicht deutsch (887 von 2710 Personen) plus 4,94 % 2. Staatsangehörigkeit nicht deutsch (134 von 2710 Personen) = 37,67 %. Im Handwerkerviertel 25,99 % mit 1. Staatsangehörigkeit nicht deutsch (635 von 2443 Personen) plus 4,42 % 2. Staatsangehörigkeit nicht deutsch (108 von 2443 Personen) = 30,41% Gesamt: ca. 34,23 % Personen mit Migrationshintergrund, unabhängig der Staatsangehörigkeit ohne Personen die im Ausland geboren sind.
Projektgebiet in Prozent
34
Gesamtstadt in Prozent
0
Sonstige in Prozent
34
Anmerkung
Senioren ab 60 Jahre im Verlauf des Jahres leben laut EMA Stadt Gifhorn vom 25.03.2024 im Handwerkerviertel (HV) 965 von 2443 Personen ab 60 Jahre 39,5 % und im Blumenviertel (BV) leben 810 von 2710 Personen ab 60 Jahre 29,89 %. Im gesamten Gebiet ergibt ein Prozentsatz von 34,445 %. Der Landkreis Gifhorn hatte im Jahr 2019 einen Altenquotienten von 34,11 % bei Menschen von 65 Jahren und älter, Niedersachsendurchschnitt war 37,5 %. Aktuelle Zahlen aus dem Stadtgebiet wurden angefragt und können nachgereicht werden.
Projektgebiet in Prozent
19
Gesamtstadt in Prozent
0
Sonstige in Prozent
0
Anmerkung
Laut EMA Stadt Gifhorn Stand: 25.03.2024 - Im Blumenviertel sind von 2710 Einwohner/-innen 631 ohne deutsche Staatsangehörigkeit (19,44%) Im Handwerkerviertel sind vom 2443 Einwohner/innen 371 ohne deutsche Staatsangehörigkeit (15,186 %). Auf die Gesamtbewohnerzahl von 5153 Einwohner/-innen zu 1002 Personen ohne deutsche Staatangehörigkeit ergibt das einen Gesamtprozentsatz von 19,44 %. Laut Sozialbericht des Landkreises Gifhorn von 2021 war der Ausländeranteil am 31.12.2020 in der Stadt Gifhorn 9,94 %. Im Land Niedersachsen sind es 2020 - 9,7 %. Infolge des Angriff Russlands auf die Ukraine am 24. Februar 2022 haben sich die Flüchtlingszahlen und damit der Ausländeranteil erhöht, können so aktuell nicht verglichen werden. Aktuelle Zahlen aus dem Stadtgebiet wurden angefragt und können nachgereicht werden.
Unterlagen zum Gebiet
GWA/QM-Ansatz
Das Quartiersmanagement (QM) arbeitet nach dem Arbeitsprinzip der Gemeinwesenarbeit. Das bedeutet, dass die Bewohner/innen als mündige Bürger im Mittelpunkt stehen. Das QM verbindet dabei alle relevanten Akteure innerhalb und außerhalb des Quartiers, arbeitet verbindend als eine Art Netzwerkknoten. QM koordiniert ressourcenübergreifend innerhalb und außerhalb der Verwaltung als Schnittstellenmanagement. QM unterstützt vermittelt und begleitet die Menschen im Quartier bei ihren Selbsthilfeprozessen, ist da für alle Menschen im Quartier, ob jung, alt, beeinträchtigt, mit oder ohne Migrationshintergrund. Das Q-Büro bietet dabei einen niedrigschwelliger Ansprechpartner/in vor Ort. Die Bürgerbeteiligung trägt zur Verbesserung der Lebenssituationen der Menschen bei. Dieses bereitet den Weg zu einem Paradigmenwechsel von präventiver Hilfe zur Förderung von selbstorganisierten guten Nachbarschaften, unterstützt und begleitet von relevanten anderen Akteuren. QM begleitet dabei den Aufbau von Selbsthilfe-/Beteiligungsstrukturen mit Monotoring und Evaluation um diese gemeinsam weiter entwickeln zu können. Die Bildung eines unabhängigen Beirates als gefestigte zuverlässige Selbsthilfeorganisation, mit Projekten für die Zukunft, dauerhaft bestehend und als Sprachrohr der Bewohner zur Verwaltung, Politik und Wirtschaft sowie verwoben in hilfreichen Netzwerken und mit Kooperationspartnern, dabei eingebettet in etablierte, nachhaltige Verwaltungsstruktur, ist letztendlich das Ziel des QM.
Qualitätskriterien
Beschreibung
Beiratsbildung im Quartier, die die Bedarfe und Interessen der Menschen transportieren
Beschreibung
Beiratsbildung, Einsatz von Engagementlotsen und Bildung von Ehrenamtlichen aus dem Quartier
Beschreibung
Ergebnisse Sozialraumanalyse mit u.a. Kooperationspartnern und ein Quartiersbüro vor Ort, Erstellung eines Kompetenzatlas und Nutzung der bereits vorhandenen Strukturen
Beschreibung
Vorhanden Ressourcen nutzen, Potenziale erkennen und aufbauen zum Wohle aller Bewohner des Quartiers
Beschreibung
Zusammenarbeit mit anderen Ämtern, Wirtschaft, Handwerk und Politik sowie anderen relevanten Akteuren und Kooperationspartnern etc.
Beschreibung
Bildung von Kooperationen und Teilnahmen an Netzwerktreffen sowie Bildung von eigenen gebildeten, bedarfsgerechten Netzwerktreffen mit Bewohner/innen, Politik, Schnittstellen Verwaltung, Wirtschaft u.a. relevanten Akteuren
Beschreibung
Bedarfsgerechte Projekte wurden aufgebaut, genutzt und dauerhaft fortgeführt, die zum Wohle der Gemeinschaft und zum gemeinschaftlichen Zusammenhalt und gelebter Vielfalt beitragen
Beschreibung
Rückmeldungen von Menschen aus dem Quartier von der GWG oder der Stadt Gifhorn umgesetzt wurden. Räume und Gebäude für bedarfsgerechte Projekte zur Verfügung gestellt werden konnten
Beschreibung
Projekte im Länderaustausch oder in der Freiwilligenarbeit, die Projekte im Quartier mit unterstützen oder sich mit den Menschen austauschen und dadurch neue Perspektiven gewonnen werden können, die dem Gemeinwohl zu Gute kommen.
Vernetzung im Gebiet
Akteur (Freitext)
Stabstelle Integration, Seniorenstützpunkt, Seniorenbeirat, Gleichstellungsbeauftragte Stadt und Landkreis, KVHS, Ehrenamtsbeauftragte, Landratsbüro, Ausländerbeauftragte, Jobcenter Ausfüllhilfe und Beratung
Typ
Stadtteil
Akteur (Freitext)
Gmyrekstiftung, Leifert, Türkischer Laden vor Ort im Quartier
Typ
Stadtteil
Akteur (Freitext)
GWG (Gifhorner Wohnungsbaugenossenschaft)
Typ
Stadtteil
Akteur (Freitext)
AWO, Dachstiftung Diakonie Projekt Omnibus und Mehrgenerationshaus, Gifhorn miteinander!, Stellwerk, Wohlfahrts- und Sozialarbeit DRK mit ihrer Freiwilligenkoordinatorin
Typ
Stadtteil
Akteur (Freitext)
Harms - Nachbarschaftshilfe
Typ
Stadtteil
Akteur
Akteur (Freitext)
Gifhorn Hilft e.V. , Aktiv für Menschen e.V., Mehrgenerationshaus Gifhorn
Typ
Stadtteil
Akteur (Freitext)
Paulusgemeinde mit Projekt FamziP (Familienzentrum im Paulus), Friedenskirche mit Cafe Oase, St. Alfrid mit Cafe Aller und Weltladen, Jugendwerkstatt
Typ
Stadtteil
Akteur (Freitext)
Aller Zeitung, Braunschweiger Zeitung, KNUT, GWG Zeitschrift
Typ
Stadtteil
Akteur
Akteur (Freitext)
Genossenschaft Nachbarschaftshilfe Hehlenriede eG.(Nachbarort Isenbüttel), Freiwilligenakademie Nds., LAG
Typ
Stadtteil
Akteur (Freitext)
Hr B. Fahrradwerkstatt, Technikbotschafter Hr Sl., Formularhelferin/Integrationslotsin Fr Ö., Engagementlots/-in Hr B. und, Fr.. Z., Hr. A. (Schwerstbehindert), Hr. S. Flüchtlingsarbeit) u.a. möchten ehrenamtlich unterstützen,
Typ
Stadtteil
Akteur
Akteur (Freitext)
Theatergruppe Gifhorn
Typ
Stadtteil
Akteur (Freitext)
Jugendzentrum Grille, Familienbüro
Typ
Stadtteil
Nachhaltigkeit
Das Projekt wird vom FB 5- Soziales und den Vorstand des Landkreises Gifhorn gewünscht und unterstützt, jedoch ist noch kein Budget dafür vorhanden. Durch Kooperation mit der Stabstelle Integration, GWG, Stadt Gifhorn könnten einige Projekte eventuell etabliert und finanziert werden. Aus allgemeinen "Töpfen" könnten Werbemittel finanziert werden. Durch Stiftungen könnten ebenfalls Projektmittel beantragt werden. Personalkosten/Büromiete sind nur für Projektleitung langfristig gesichert!
Zustimmung Veröffentlichung
On

Verwendungsnachweis - Gemeinsam für die Quartiere - Langenhagen hebt ab! - Godshorn ist dabei

Ansprechpartner
Falk Wook
Funktion Pastor
Der Weg ist das Ziel zu einem Mehrgenerationen-GWA-Zentrum
Projektbeschreibung
Seit Gründung des Pädagogischen Mittagstisches „Satt & Schlau“ 2010, trägt die Ev.-luth. Kirchengemeinde Godshorn das Gütesiegel „Diakonische Gemeinde“. Als 2015 geflüchtete Menschen in Deutschland ankamen, wurden in ihren Räumen Deutschkurse, Beratung und Hilfe angeboten. Ein Begegnungscafé & ein interkulturelles Nähcafé entstanden, ein Netzwerk für Geflüchtete wurde mit der Kommune und anderen Akteuren im Quartier mit Treffpunkt Kirchengemeinde gegründet. Das hat die Gemeinde in den letzten 10 Jahren stark verändert hin auf dem Weg zur GWA. Menschen, die eher fern standen, fanden einen Weg in die Räume der Gemeinde & wurden aktiviert. Die Kirchengemeinde verfügt über ein großes Gemeindehaus mit zwei großen Sälen, eine Jugendscheune, Kirche und Kapelle. Seit dieser Zeit, nutzt der Kulturring Godshorn die Kirche für Veranstaltungen, wenn das Dorfgemeinschaftshaus nicht zur Verfügung steht. Im Rahmen der Initiative Gemeinwesendiakonie entwickelte die Gemeinde 2016 gemeinsam mit dem Ortsbürgermeister, den Akteuren AWO, DRK, Schule, KiTas Kirchengemeinde und interessierten Bürger*innen, ein diakonisches GWA-Leitbild & mittels einer SWOT-Analyse die Überlegung, für eine gemeinsame GWA-Strategie für das Quartier mit der Kommune. Mit einem MGWZ soll die zukünftige GWA in den Räumen des Gemeindehauses verortet werden, das jetzt schon vielfältigen Akteuren als Treffpunkt dient. Gemeinsam mit ihnen wollen wir im Quartier GWA umsetzen. Die Entwicklung dieser Zusammenarbeit hin zu einem Gesamtnetzwerk sehen wir als Chance, die Weiterentwicklung der GWA auf der Ebene vor Ort voranzutreiben (Synergien). In der Förderperiode gilt es diese Netzwerke zu stärken und zu erweitern. Die GWA im Quartier im zukünftigen MGWZ kann zum Seismographen für Veränderungen und Bedarfe werden, gedacht als Vision einer Groß-Familie soll erst ausgebaut, dann verstetigt werden & weitere Ansätze zur Förderung der Integration und sozialen Teilhabe der z. Teil heterogenen Bevölkerung im Quartier erprobt werden. Das "Erfahrungswissen" soll genutzt werden um verstärkt unterschiedliche Bevölkerungsgruppen zu erreichen und zu integrieren. Für die stärkere Entwicklung der ressortübergreifenden Zusammenarbeit in der Quartiersentwicklung soll eine Kooperation mit der zukünftigen verwaltungsinternen Koordinierungsstelle GWA/Quartiersentwicklung aufgebaut werden, um die vielfältigen (Quartiers-) Entwicklungsprozesse in der Stadt Langenhagen zu begleiten und mit der gesamtstädtischen GWA zu vernetzen.
Laufzeit
2021-10-01 00:00:00
Ausgangslage
Das Quartier Langenhagen-Godshorn ( 6.560 Einw.) grenzt direkt an Hannover. Es liegt wie eine Insel zwischen den Autobahnen und zwei Industriegebieten, wo mehr als 15.000 Menschen arbeiten, aber kaum Menschen wohnen. Das größte Problem im Quartier aber ist der demografische Wandel. Godshorn wird zu einem Schlafstadtteil. Ehemals engagierte, ältere Dorfbewohner*innen im Quartier, werden weniger. Die Mitgliederzahlender Akteure im Quartier, wie AWO, Schützenverein & Kulturring sinken. Neu Hinzugezogene sind kaum für ein Engagement zu gewinnen. Neubau-Gebiete mit zunehmend heterogener Bevölkerung sind entstanden. 2015 wurde das Hallen-Freibad ohne Nachnutzungskonzept geschlossen. Dies ist ein entscheidender Quartiersnachteil. Banken verlassen den Ort. Geflüchtete wurden einquartiert und leben abgeschottet. Andererseits wird vermehrt gebaut und die Einwohnerzahlen steigen stetig. Die Corona-Pandemie hat zu weiterer Segregation und Vereinzelung geführt. Aufgrund dieser neuer gesellschaftlicher Herausforderungen braucht es Angebote, die die Menschen zusammenführen, Gemeinschaft und Solidarität erleben lassen, ihre Bedarfe aufnehmen und einer gemeinsamen Strategie & mit der Kommune vernetzter Methoden, um diesem Problem zu begegnen. Um lokal im Quartier mit GWA arbeiten zu können braucht es niedrigschwellige, einladende und barrierefreien Räume als Treff- und Ausgangspunkt. Im Kirchengemeindehaus existieren bereits Strukturen, auch Angebote für Geflüchtete und Begegnungsmöglichkeiten. Diese gilt es für alle Bürger*innen zu öffnen und als Nachbarschaftstreffpunkt ein MGWZ & aus den Strukturen trad. kirchl. Arbeit in fachlicher & interdisziplinärer Kooperation GWA zu entwickeln.
Projektgebiet
Gebiet-Name
Langenhagen-Godshorn
Beschreibung
Das Quartier Godshorn hat eine Größe von 8,28 km², teils noch dörfliche Strukturen und ist seit 1974 Stadtteil Langenhagens (Region Hannover) südlich des Flughafens. Östlich liegt das Stadtzentrum von Langenhagen, im Süden das Hannoversche Vinnhorst und westlich die Stadtteile Schulenburg und Engelbostel. Wie eine Insel ist Godshorn durch die Verkehrsadern deutlich von allen andern Quartieren abgegrenzt. Beide großen Godshorner Gewerbegebiete sind geprägt durch Speditions- und Logistikdienstleister, so dass Langenhagen heute zu den gewerbesteuerstärksten Kommunen Niedersachsens zählt.
Einwohnerzahl
6560
Quelle / Anmerkungen
Stadt Langenhagen
Stadttyp
Kleinstadt
Programmgebiet Sozialer Zusammenhalt
Off
Merkmalswerte
Projektgebiet in Prozent
14
Gesamtstadt in Prozent
14
Sonstige in Prozent
0
Anmerkung
Online Statistik Region Hannover
Projektgebiet in Prozent
12
Gesamtstadt in Prozent
12
Sonstige in Prozent
0
Anmerkung
Online Statistik Region Hannover
Projektgebiet in Prozent
24
Gesamtstadt in Prozent
27
Sonstige in Prozent
0
Anmerkung
Online Statistik Region Hannover
Projektgebiet in Prozent
2
Gesamtstadt in Prozent
2
Sonstige in Prozent
0
Anmerkung
Online Statistik Region Hannover
Projektgebiet in Prozent
14
Gesamtstadt in Prozent
15
Sonstige in Prozent
0
Anmerkung
Online Statistik Region Hannover
Projektgebiet in Prozent
3
Gesamtstadt in Prozent
3
Sonstige in Prozent
0
Anmerkung
Online Statistik Region Hannover
Projektgebiet in Prozent
32
Gesamtstadt in Prozent
34
Sonstige in Prozent
0
Anmerkung
Online Statistik Region Hannover
Projektgebiet in Prozent
10
Gesamtstadt in Prozent
8
Sonstige in Prozent
0
Anmerkung
Online Statistik Region Hannover
Projektgebiet in Prozent
3
Gesamtstadt in Prozent
3
Sonstige in Prozent
0
Anmerkung
Online Statistik Region Hannover
Projektgebiet in Prozent
1
Gesamtstadt in Prozent
1
Sonstige in Prozent
0
Anmerkung
Hier sind diejenigen jungen Menschen erfasst, im Alter von 15-26 Jahre, die auch Transferleistungen erhalten Online Statistik der Region Hannover
GWA/QM-Ansatz
Seit 2010 hat sich die Kirchengem. Godshorn mit Einrichtung des Päd. Mittagstisches „Satt & Schlau“ zur „Diakonischen Gemeinde“ entwickelt. 2015 gab es eine NUK für Geflüchtete im Nahbereich. Gemeindeaktive initiierten Deutschkurse, Erst-,Nothilfen & Beratungsangebote. 2016 entstand daraus das Netzwerk für Geflüchtete Langenhagens in Godshorn (Sozialarb. der Kommune & des diak. Migrationsdientes beteiligt). Mit diesen Erfahrungen nahmen Kirchengem., AWO, DRK, Schule, KiTas & interessierte Bürger*innen an der Initiative Gemeinwesendiakonie teil. Mit Sozialraum- & SWOT-Analyse wurde als Ziel fixiert, GWA zu entwickeln & über ein MGWZ lokal zu verankern. Räume der Kirchengem. werden seit Jahren durch Akteure im Quartier genutzt & bieten sich für ein MGWZ an. Angebote der Kirchengem. sind diakonisch-gemeinwesen (D-GWA) orientiert. Aufgabe künftiger GWA: Diese Strukturen, auf GWA hin umbauen, vor allem die Gremienstruktur. In Zusammenarbeit mit der Kommune soll eine Strategie & gemeinsamer GWA Ansatz entwickelt werden. Das MGWZ soll zukünftigin der GWA als Bindeglied zwischen Verwaltung und Anwohner*innen fungieren. Bedarfe & Bedürfnisse der Menschen im Quartier können so direkt geäußert & in bestehenden & zukünftigen Quartiersentw.-Prozessen stärker berücksichtigt werden. Der ressortübergreifende Aufbau einer Koordinierung GWA/QM wird in Zukunft den Ansatz des sozialraumorientierten Quartiersmanagement stärker in den Fokus rücken & eine integr. quartiersbezog. Bearb. zu begleiten
Qualitätskriterien
Beschreibung
Kommunikations- und Begegnungsräume sind in einem MGWZ sind eingerichtet, Die Bewohner*innen nutzen die Anlaufstellen GWA, 50 % sind informiert & aktiv beteiligt, Die Bewohner*innen benennen und gestalten Themen und Ziele der GWA und Quartiersentwicklung
Beschreibung
Selbstverwaltete Räume im Quartier sind sowohl im MGWZ als auch bei den einzelnen Akteuren identifiziert und stehen für Begegnung und Veranstaltungen zur Verfügung, die Bewohner*innen nutzen einen Verfügungsfonds für eigeninitiierte Projekte und Veranstal
Beschreibung
Die Bewohner*innen sehen die grundsätzlichen Möglichkeiten, Vorteile und Ressourcen in ihrem Quartier. Schwachstellen werden offensichtlich und Lösungsansätze entwickelt.
Beschreibung
Eine Vielzahl an Kommunikationsanlässen und -räumen unterstützt die Kommunikation und Interaktion zwischen den unterschiedlichen Bevölkerungsgruppen, Stadtteilkonferenzen, Feste u.a.
Beschreibung
Eine Koordinierungstelle GWA/Quartiersentwicklung ist in der Kommune eingerichtet und steuert mit der Koordinatorin vor Ort Quartiersentwicklungsvorschläge von Bewohner*innen der einzelnen Quartiersprojekte in die einzelnen Fachbereiche. und andersherum.
Beschreibung
Bürgerforen finden regelmäßig statt in denen gemeinsame Ziele und Ideen für das eigene Quartier entwickelt wurden. Neue Projekte/Veranstaltungen gehen daraus hervor.
Beschreibung
Vielfältige Angebote für unterschiedliche Zielgruppen (Alter, Geschlecht, Migrationshintergrund) werden ehrenamtlich organisiert und umgesetzt.
Beschreibung
Eine Bedarfsanalyse wurde durchgeführt, fehlende soziale Infrastruktur identifiziert und kommuniziert. Die Ergebnisse wurden Politik und Verwaltung vorgestellt für die Erarbeitung von Lösungsansätzen.
Beschreibung
Vernetzungstreffen aller Nachbarschafts-, Stadtteil- und Quartierszentren finden koordiniert über die städtische GWA und Sozialplanung statt. Ergebnisse der Stadtteilkonferenzen fließen in Quartiersentwicklungsprozesse ein.
Vernetzung im Gebiet
Akteur (Freitext)
Sozialdezernat Stadt Langenhagen, Stadtplanung, GWA Entwicklung, Ortsrat Godshorn
Typ
Stadtteil
Akteur
Akteur (Freitext)
Kulturnetz Langenhagen, Kulturring Godshorn, MIMUSE Langenhagen, Klangbüchse Langenhagen
Typ
Stadtteil
Akteur (Freitext)
Präventionsrat, Integrationsbeirat, Bürgerstiftung , Offene Gesellschaft Langenhagen (Kooperationsvereinbarung)
Typ
Stadtteil
Akteur (Freitext)
AWO, DRK, Feuerwehr, Landfrauen
Typ
Stadtteil
Akteur
Akteur (Freitext)
Schützenverein, Sportverein TSV Godshorn, Tennisclub Godshorn, Förderverein Kirchengem.Zum Guten Hirten, Langenhagener Tafel, Mehrgenerationenhaus Lgh.
Typ
Stadtteil
Akteur (Freitext)
Artztpraxen, AWO Tagespflege, Hebammennetzwerk (Kooperationsvertrag), Pflegedienste, Seniorenheim
Typ
Stadtteil
Akteur (Freitext)
Grundschule Godshorn & KiTas (Kooperationsverträge), Krippen, VHS, EEB
Typ
Stadtteil
Akteur (Freitext)
Diakonie (DVH-L)(Kooperationsvertrag) Kirchenkreissozialarbeit, Caritas, Kirchenkreis Burgwedel-Langenhagen, Familienzentrum Emma und Paul, kath. Kirche
Typ
Stadtteil
Akteur (Freitext)
Händler des Mittelstandes Godshorn, Unternerhmen des Business-Airport Parks Godshorn
Typ
Stadtteil
Akteur (Freitext)
KSG im Quartier Godshorn, Gundlach
Typ
Stadtteil
Akteur (Freitext)
Öffentlichkeitsarbeit Stadt Langenhagen, Pressearbeit Kirchenkreis Burgw.-Langenh., Lokalpresse (Nordhannoversche, Echo)
Typ
Stadtteil
Akteur
Akteur (Freitext)
Parteien im Ortsrat Godshorn, Parteien des Stadtrates Langenhagen, Bürgermeister*in, Sozialdezerenentin, Region Hannover
Typ
Stadtteil
Akteur (Freitext)
Mitglieder des Netzwerkes für Geflüchtete, Mitarbeitende vom Päd. Mittagstisch Satt& Schlau, alle interessierten Bürger*innen, Kirchengemeindemitglieder
Typ
Stadtteil
Akteur
Akteur (Freitext)
Sozialarbeiter*nnen der Stadt Langenhagen, Stadtteilväter-Stadtteilmütter, Migrationsdienst im KK Burgwesel-Langenhagen, Helfende Hände
Typ
Stadtteil
Nachhaltigkeit
GWA: behält das Quartier hinsichtlich nachhaltiger Entwicklung im Blick, vor allem die ressortübergreifende und fachliche Koordination mit der GWA der Kommune. Ein MGWZ als Ort der GWA bedarf der Nachhaltigkeit. Finanzen: eine langfristige finanzielle Verstetigung der GWA durch Fundraising-Netz (Region, Kommune, Sponsoren) Durch langjährige Spendenakquise für den Päd. Mittagstisch Satt & Schlau (Sponsoren und Spenden) gibt es erfolgr. Fundraising, das sich auf zukünft. GWA übertragen lässt.
Galerie
fluechtlingsnetzwerk
fluechtlingsnetzwerk  2
gemeindefest in godshorn
245
hausaufgaben   frau lichtenberg2
satt schlau essen
satt und schlau   kinder
foerdverein2
jugend aktionstag2
Zustimmung Veröffentlichung
On

Vom Casemanagement zur Gemeinwesenarbeit

Ansprechpartner
Jens Geers
Runder in der Gemeinde Wietmarschen, Ortsteil Lohne
Projektbeschreibung
Im Rahmen des Projektes "Regionales Kompetenzzentrum" (ReKo) wurden in den letzten drei Jahren Case Managerinnen in einigen Kommunen des Landkreises Grafschaft Bentheim etabliert. Ihre Aufgabe besteht im Wesentlichen darin, Einzelfall-Beratung für Menschen mit einem Pflegebedarf, von pflegenden Angehörigen und für von Pflegebedürftigkeit bedrohten Menschen durchzuführen. Über diese Tätigkeiten des klassischen Case Managements für Pflegebedürftige hinaus soll nun in einem weiteren Schritt die Gemeinwesenarbeit in den Kommunen vorangetrieben werden, für die jedoch bis dato keine Ressourcen zur Verfügung stehen. Es geht um die Neueinrichtung einer Anlaufstelle in Wietmarschen, Ortsteil Lohne, die Vernetzungs-, Beratungs- und Vermittlungsfunktionen übernimmt. Weiterhin soll die neu geförderte Stelle als Ansprechpartner für das Ehrenamt zur Verfügung stehen und ehrenamtliche Strukturen in Lohne stärken. Es sollen perspektivisch landkreisweit runde Tische begleitet werden, vorerst jedoch soll dies pilotartig in der Kommune Wietmarschen, Ortsteil Lohne, umgesetzt werden. Wir sind überzeugt, dass zukunftsfähige Lösungen nur entstehen, wenn alle relevanten Beteiligten zusammenkommen, ihre Meinung formulieren und aktiv an der Gestaltung einer Lösung mitarbeiten, welche die Erfahrung und Interessen aller berücksichtigt. Ziel des runden Tisches soll es sein, die Kommunikation, Vernetzung und Kooperation zwischen den Akteuren (Wohlfahrtsverbänden, Kirchen, Sportvereinen, anderen zivilgesellschaftlichen Akteure) zu verbessern. In Form eines Workshops sollen ausgehend vom Status Quo die Herausforderungen und Bedarfe der Gemeinwesenarbeit in Wietmarschen erörtert werden. In weiteren Workshops sollen Ideen zusammengetragen und diskutiert werden, die zur Bewältigung der Herausforderungen und Deckung der Bedarfe beitragen. Die Aufgabe der geförderten Stelle soll darin bestehen, den Anstoß zu geben und die Akteure zu qualifizieren und empowern, sodass sich die Gemeinwesenarbeit aus der Kommune und den Beteiligten heraus selbst entwicklet. Es entstehen Strukturen, die landfristig bestehen. Um die Ideen umzusetzen, sollen in einem weiteren Schritt Arbeitsgruppen gebildet werden, die es von der geförderten Stelle zu koordinieren gilt.
Laufzeit
2023-09-01 00:00:00
Ausgangslage
Eines der dringlichsten Probleme der Kommunen im Landkreis Grafschaft Bentheim wird durch den demografischen Wandel verursacht. Die wachsende Zahl älterer und hoch betagter Menschen und das sinkende Fachkräftepotenzial (Babyboomer verlassen den Arbeitsmarkt) führen insbesondere im ländlichen Raum zu einer Verschlechterung der Versorgungslage. Vor allem sind der medizinische und pflegerische Bereich betroffen. Insofern stehen die Kommunen und der Landkreis vor der Herausforderung, einer drohenden Unterversorgung an sozialer Infrastruktur zu verhindern und parallel unterstützende Angebote zu installieren. Familienstrukturen sowie die Bereitschaft zu ehrenamtlichem Engagement verändern sich, weshalt es bestehende Strukturen zu stärken, neue Strukturen zu schaffen und ein System der "sorgenden Gemeinschaften" in den Orten etablieren zu gilt. In Lohne sieht die Situation wie folgt aus: Auf einer Fläche von ca. 73 Quadratkilometern leben rund 7.000 Einwohner in Lohne und ist damit die größte Ortschaft in der Kommune Wietmarschen. Aufgrund der schwachen Infrastruktur und weiten Wege ist das Quartier ein benachteiligtes Gebiet. Die Altersstruktur der Bevölkerung zeigt, dass der demografische Wandel längst in der Kommune angekommen ist. Um dem entgegenzuwirken, sollen runde Tische installiert werden. Eine Optimierung der Strukturen direkt vor Ort unter Kenntnis der örtlichen Gegebenheiten und Bedürfnisse wirkt oft zielgerichteter. Sozialräumliche und insbesondere gesundheitsbezogene und pflegerische Bedarfe in der Bevölkerung können in vielen Fällen nicht von Einzelakteuren, sondern nur gemeinsam mit weiteren Akteuren gelöst werden.
GWA/QM-Ansatz
Ergänzend zur seiner Aufgabe als Pflegeberatung, fördert der Case Manager den Aufbau von sozialen Beziehungen und Kooperationsstrukturen, indem er u.a. die Akteure aus der Daseinsvorsorge, der Selbsthilfe, der Nachbarschaftshilfe, Ehrenamtliche und Bürger vor Ort im Rahmen von runden Tischen vernetzen. Er fungiert als Anlaufstelle und „Kümmerer“ für die Bevölkerung vor Ort und erleichtert niedrigschwellig den Zugang z.B. zur notwendigen professionellen Hilfe. Im Rahmen der Runden Tische erfasst der Case Manager gemeinsam mit den beteiligten Akteuren und Bürgern die bestehenden Angebote der Daseinsvorsorge, Dienstleistungen und ehrenamtliche Hilfen, erkennt die Hilfebedarfe und vermittelt und fördert Wissen an alle Beteiligten. Darüber hinaus werden insbesondere durch die Einbindung der Kommunen und von ehrenamtlichen Strukturen Hilfen zur Selbsthilfe etabliert. Die Eigenverantwortung als auch die Handlungsmöglichkeiten im Bereich der Daseinsvorsorge werden so vor Ort erweitert. Auf kommunaler Ebene entstehen mit den runden Tischen geeignete Strukturen, die dazu beitragen, wohnortnahe Angebote der Daseinsvorsorge sicherzustellen und zu fördern. Im Zuge der Umsetzung der runden Tische durch den Case Manager werden dabei die für die Gemeinwesenarbeit spezifischen unterschiedlichen Handlungsansätze, wie z.B. Sozialraumanalyse, niedrigschwellige Beratung, Aufbau von und Arbeit mit Netzwerken, Bildungsarbeit sowie kollektives Empowerment integriert.
Nachhaltigkeit
Der für die Umsetzung der Runden Tische eingesetzte Case Manager wird an den Pflegestützpunkt Emsland angedockt und vorerst befristet für zwei Jahre durch den Landkreis Emsland finanziert. Der Landkreis versucht auf kommunaler Ebene eine Verstetigung der Runden Tische in Eigenregie der Kommunen zu bewirken. Gleichzeitig soll auch auf überregionaler Ebene für eine Verstetigung geworben werden.

Von kommunalen runden Tischen zur überregionalen Vernetzung

Ansprechpartner
Timo Deiters
Funktion Abteilungsleiter
Runde Tische auf kommunaler Ebene im Landkreis Emsland
Projektbeschreibung
Im Rahmen des Projektes "Regionales Kompetenzzentrum" (ReKo) wurden in den letzten drei Jahren Case Managerinnen im Landkreis Emsland etabliert. Ihre Aufgabe besteht im Wesentlichen darin, Einzelfall-Beratung für Menschen mit einem Pflegebedarf, von pflegenden Angehörigen und für von Pflegebedürftigkeit bedrohten Menschen durchzuführen. Über diese Tätigkeiten des klassischen Case Managements hinaus soll nun in einem weiteren Schritt die Gemeinwesenarbeit in den Kommunen vorangetrieben werden, für die jedoch bis dato keine Ressourcen zur Verfügung stehen. Es geht also um die Weiterentwicklung einer bereits etablierten Anlaufstelle vor Ort, die Vernetzungs-, Beratungs- und Vermittlungsfunktionen übernimmt. Es sollen perspektivisch landkreisweit runde Tische gegründet werden, vorerst jedoch soll dies pilotartig in der Kommune Twist umgesetzt werden. Wir sind überzeugt, dass zukunftsfähige Lösungen nur entstehen, wenn alle relevanten Beteiligten zusammenkommen, ihre Meinung formulieren und aktiv an der Gestaltung einer Lösung mitarbeiten, welche die Erfahrung und Interessen aller berücksichtigt. Ziel des runden Tisches soll es sein, die Kommunikation, Vernetzung und Kooperation zwischen den Akteuren (Wohlfahrtsverbänden, Kirchen, Sportvereinen, anderen zivilgesellschaftlichen Akteure) zu verbessern. In Form eines Workshops sollen ausgehend vom Status Quo die Herausforderungen und Bedarfe der Gemeinwesenarbeit in Twist erörtert werden. In weiteren Workshops sollen Ideen zusammengetragen und diskutiert werden, die zur Bewältigung der Herausforderungen und Deckung der Bedarfe beitragen. Die Aufgabe der geförderten Stelle soll darin bestehen, den Anstoß zu geben und die Akteure zu qualifizieren und empowern, sodass sich die Gemeinwesenarbeit aus der Kommune und den Beteiligten heraus selbst entwickelt. Es entstehen Strukturen, die langfristig bestehen. Um die Ideen umzusetzen, sollen in einem weiteren Schritt Arbeitsgruppen gebildet werden, die es von der geförderten Stelle zu koordinieren gilt.
Laufzeit
2023-09-01 00:00:00
Ausgangslage
Eines der dringlichsten Probleme im Landkreis Emsland wird durch den demografischen Wandel verursacht. Die wachsende Zahl älterer und hoch betagter Menschen und die durch die geburtenschwachen Jahrgänge dem Arbeitsmarkt weniger zur Verfügung stehenden Menschen führen insbesondere im ländlichen Raum zu einer Verschlechterung der Versorgungslage, vor allem im medizinischen und pflegerischen Bereich. Insofern steht auch das Emsland vor der Herausforderung, eine Unterversorgung an sozialer Infrastruktur zu verhindern und parallel unterstützende Angebote zu installieren. Das Emsland ist zwar geprägt von einem in hohem Maße stattfindenden ehrenamtlichen Engagement, das sowohl von Kommunen als auch von vielen Einrichtungen, Vereinen und Privatpersonen vorangetrieben wird, allerdings verändert der gesellschaftliche Wandel die Rahmenbedingungen für freiwilliges Engagement und die Engagementlandschaft im Emsland. Es gilt Strukturen zu stärken, Neues zu schaffen und ein System der "sorgenden Gemeinschaften" in den Orten zu schaffen. Vor diesem Hintergrund ist der Landkreis Emsland gefordert, passgenaue Strukturen zu entwickeln, um allen Bürgern attraktive Lebensumfelder und Rahmenbedingungen für die Gewährleistung von Individualität, Selbstbestimmung und Lebensqualität zu bieten. Eine Optimierung der Strukturen direkt vor Ort unter Kenntnis der örtlichen Gegebenheiten und Bedürfnisse wirkt oft zielgerichteter. Sozialräumliche und insbesondere gesundheitsbezogene und pflegerische Bedarfe in der Bevölkerung können in vielen Fällen nicht von Einzelakteuren, sondern nur gemeinsam mit weiteren Akteuren gelöst werden.
Projektgebiet
Gebiet-Name
Gemeinde Twist
Beschreibung
Das Projektgebiet bezieht sich vorerst auf die Gemeinde Twist im Landkreis Emsland. Die Gemeinde Twist misst eine Gesamtfläche von 105,6 Quadratkilometer und hat 9.701 Einwohner, die sich auf sieben Ortsteile Twist-Siedlung, Twist-Bült, Schöningsdorf, Heberlermeer, Rühlermoor/-feld, Adorf sowie Neuringe verteilen
Einwohnerzahl
9701
Quelle / Anmerkungen
Landesamt für Statistik Niedersachsen, Stand: 30.09.2022
Stadttyp
Kleinstadt
Programmgebiet Sozialer Zusammenhalt
Off
Merkmalswerte
Projektgebiet in Prozent
26
Gesamtstadt in Prozent
0
Sonstige in Prozent
0
Anmerkung
Landesamt für Statistik Niedersachsen (Stand: 31.12.2021)
Projektgebiet in Prozent
15
Gesamtstadt in Prozent
0
Sonstige in Prozent
0
Anmerkung
Landesamt für Statistik Niedersachsen (Stand: 31.12.2021)
GWA/QM-Ansatz
Ergänzend zur seiner Aufgabe als Pflegeberatung, fördert der Case Manager den Aufbau von sozialen Beziehungen und Kooperationsstrukturen, indem er u.a. die Akteure aus der Daseinsvorsorge, der Selbsthilfe, der Nachbarschaftshilfe, Ehrenamtliche und Bürger vor Ort im Rahmen von runden Tischen vernetzen. Er fungiert als Anlaufstelle und „Kümmerer“ für die Bevölkerung vor Ort und erleichtert niedrigschwellig den Zugang z.B. zur notwendigen professionellen Hilfe. Im Rahmen der Runden Tische erfasst der Case Manager gemeinsam mit den beteiligten Akteuren und Bürgern die bestehenden Angebote der Daseinsvorsorge, Dienstleistungen und ehrenamtliche Hilfen, erkennt die Hilfebedarfe und vermittelt und fördert Wissen an alle Beteiligten. Darüber hinaus werden insbesondere durch die Einbindung der Kommunen und von ehrenamtlichen Strukturen Hilfen zur Selbsthilfe etabliert. Die Eigenverantwortung als auch die Handlungsmöglichkeiten im Bereich der Daseinsvorsorge werden so vor Ort erweitert. Auf kommunaler Ebene entstehen mit den runden Tischen geeignete Strukturen, die dazu beitragen, wohnortnahe Angebote der Daseinsvorsorge sicherzustellen und zu fördern. Im Zuge der Umsetzung der runden Tische durch den Case Manager werden dabei die für die Gemeinwesenarbeit spezifischen unterschiedlichen Handlungsansätze, wie z.B. Sozialraumanalyse, niedrigschwellige Beratung, Aufbau von und Arbeit mit Netzwerken, Bildungsarbeit sowie kollektives Empowerment integriert.
Qualitätskriterien
Beschreibung
Für den runden Tisch ist eine Geschäftsordnung erarbeitet worden, die die Basis der Zusammenarbeit der verschiedenen Akteure im Rahmen der runden Tische darstellt.
Beschreibung
Möglichst viele verschiedene Akteure beteiligen sich am Runden Tisch und dieser wird in der Kommune verstetigt.
Beschreibung
Möglichst viele verschiedene Akteure beteiligen sich am Runden Tisch.
Beschreibung
Die Runden Tische erstellen einen Umsetzungsplan, der die Planungsgrundlage für die gemeinsame Arbeit bildet.
Beschreibung
Es wurde eine Bestands- und Bedarfsanalyse erstellt sowie ein Umsetzungsplan erarbeitet, der die Planungsgrundlage für die weitere gemeinsame Arbeit bildet.
Vernetzung im Gebiet
Akteur (Freitext)
Landkreis und kreisangehörige Kommunen
Typ
Stadtteil
Akteur (Freitext)
Wohlfahtsverbände, Selbsthilfegruppen, Familienzentren, Freiwilligenagenturen
Typ
Stadtteil
Akteur (Freitext)
Leistungserbringer aus den Bereichen Pflege, Gesundheit
Typ
Stadtteil
Akteur
Akteur (Freitext)
Bürgermeister, Landrat
Typ
Stadtteil
Akteur (Freitext)
Betroffene, Interessierte
Typ
Stadtteil
Nachhaltigkeit
Der für die Umsetzung der Runden Tische eingesetzte Case Manager wird an den Pflegestützpunkt Emsland angedockt und vorerst befristet für zwei Jahre durch den Landkreis Emsland finanziert. Der Landkreis versucht auf kommunaler Ebene eine Verstetigung der Runden Tische in Eigenregie der Kommunen zu bewirken. Gleichzeitig soll auch auf überregionaler Ebene für eine Verstetigung geworben werden.
Zustimmung Veröffentlichung
On

Verwendungsnachweis: Göttinger Quartiere - Raum für Menschen gestalten "Miteinander und Füreinander"

Ansprechpartner
Christina Hammer
Funktion Sozialplanerin
Miteinander und Füreinander
Projektbeschreibung
Im Laufe der ersten Förderperioden konnte in Zusammenarbeit mit inzwischen 6 in freier Trägerschaft bestehenden Nachbarschafts-, Stadtteil- und Quartierszentren (i.F. NSQ-Zentren) auf strategischer Ebene ein gesamtstädtisches Konzept GWA erarbeitet werden. Gemeinsam mit den NSQ-Zentren wurde ein Leitbild, einheitliche Qualitätskriterien und Arbeitssäulen GWA für die Stadt Göttingen entwickelt. In jedem der NSQ-Zentren konnten über die Einrichtung von Stadtteilkonferenzen/Bürgerforen erste Beteiligungs- und Partizipationsstrukturen eingerichtet werden. In der kommenden Gesamtförderperiode gilt es dieses Netz der NSQ-Zentren zu stärken und zu erweitern. Die GWA im Quartier Leineviertel soll verstetigt werden und weitere Ansätze zur Förderung der Integration und sozialen Teilhabe der heterogenen Bevölkerung im Leineviertel erprobt werden. Zusätzlich wird in einem neuen Quartier "Zietenterrassen“ über die sozialräumliche Öffnung des Sportvereins SC Hainberg und im engen Austausch mit dem Quartiersbüro "Leineviertel" eine weitere Anlaufstelle GWA aufgebaut. Bereits jetzt zeichnet sich die Trägerstruktur der von der Stadt Göttingen unterstützten NSQ-Zentren durch Vielfalt aus. Wohlfahrtverbände, Nachbarschaftsvereine, die Beschäftigungsförderung Göttingen (kAöR) und die Jugendhilfe Göttingen e.V. setzten mit ihrem trägerspezifischen Know How die Gemeinwesenarbeit in den Stadtteilen/Quartieren um. Die Erweiterung dieses Trägernetzwerkes um das Wissen eines Sportvereins sehen wir als Chance, die Erfahrungen der (Sport-)Vereinsarbeit in der Zusammenarbeit mit Ehrenamtlichen, der Entwicklung von Sport-, Freizeit- und Gesundheitsangeboten zu nutzen, um die Weiterentwicklung der GWA auf der vor Ort Ebene in den bestehenden Zentren und Quartieren insgesamt voranzutreiben (Synergien). Auch soll dieses "Erfahrungswissen" genutzt werden um verstärkt unterschiedliche Bevölkerungsgruppen zu erreichen und zu integrieren. Für die stärkere Entwicklung der ressortübergreifenden Zusammenarbeit in der Quartiersentwicklung soll eine verwaltungsinterne Koordinierungsstelle GWA/Quartiersentwicklung aufgebaut werden. Aufgabe dieser Koordinierungsstelle wird es sein, die vielfältigen (Quartiers-)Entwicklungsprozesse in der Stadt Göttingen zu begleiten und mit der gesamtstädtischen GWA besser zu verzahnen. In einer neu einzurichtenden Arbeitsgruppe werden dabei die Sozialplanung (DezC) und FD Stadt- und Verkehrsplanung (DezD) eng zusammenarbeiten.
Laufzeit
2021-01-01 00:00:00
Ausgangslage
Das neu zu entwickelnde Quartier „Zietenterrassen“ befindet sich in Hanglage östl. des Stadtkerns am Göttinger Stadtrand & ist durch eine sehr heterogene Bevölkerungsstruktur geprägt. Auf einem ehm. Kasernengelände hat sich ein gemischt genutztes Quartier entwickelt. 2015 wurde eine Flüchtlingsunterkunft errichtet, die von den BewohnerInnen wenig akzeptiert wird. Es gibt latente Ängste vor Wertverlust & Übergriffen seitens der Eigenheimbesitzer. In mehrgeschossigen Wohngebäuden der Städtischen Wohnungsbau leben überwiegend einkommensschwache Mieter & Menschen mit Migrationshintergrund. Eine Spaltung der Bewohnergruppen ist zu befürchten. Erste Berichte & Beschwerden über Lärmbelästigung (insbes. durch Jugendliche), Alkohol- & Drogenkonsum im öffentlichen Raum und das Anbringen fremdenfeindl. Symbole schaden Quartiersimage & Wohnqualität. Hier gilt es über den Aufbau von GWA präventiv entgegenzuwirken. Auch das Gebiet Leineviertel ist von sozialen Problemlagen, Anonymität & Fluktuation geprägt. Eine nachbarschaftl. Organisation auf Augenhöhe und gegenseitiger solidarischer Unterstützung stößt an soziale (Alter, Geschlecht, Herkunft, Einkommen, Vorurteile) und räumliche (Hochhauskomplex Groner Landtsr. mit 432 App., Neubaugebiete in Leinenähe, verkehrliche Lage, Defizite im öffentlichen Raum) Grenzen. Diesen multiplen Problemlagen entgegenzuwirken, benötigt Kontinuität & Beständigkeit beim Aufbau der GWA. Neben den Erschwernissen bei der Standortsuche für ein Quartierszentrum, dem Pandemieausbruch im Hochhauskomplex, hat auch ein Personalwechsel im vorherigen Projektverlauf zu Rückschritten beim Aufbau nachhaltiger Strukturen der GWA geführt.
Projektgebiet
Gebiet-Name
Göttingen Leineviertel (A) - und - Zietenterrassen
Beschreibung
Das ca. 84 ha umfassende Gebiet Leineviertel grenzt westlich an die Bahnlinie mit der viel befahrenen Groner Landstr., eröffnet nord-östlich mit der Groner-Tor-Str. den Zugang zur Innenstadt, grenzt östlich an die Bürgerstr. (Ringstr. um die Innenstadt) und führt südl. entlang des Mühlengrabens bis zur Leine, die süd-westl. das Quartier bis zu den Bahnlinien umschließt.
Einwohnerzahl
5673
Quelle / Anmerkungen
Referat 06 Statistik und Wahlen, Stichtag 31.12.2018
Stadttyp
Großstadt
Programmgebiet Sozialer Zusammenhalt
Off
Merkmalswerte
Projektgebiet in Prozent
11
Gesamtstadt in Prozent
11
Sonstige in Prozent
0
Anmerkung
Ref. 06 Statistik und Wahlen, Stadt Göttingen
Projektgebiet in Prozent
17
Gesamtstadt in Prozent
20
Sonstige in Prozent
0
Anmerkung
Ref. 06 Statistik und Wahlen, Stadt Göttingen
Projektgebiet in Prozent
18
Gesamtstadt in Prozent
22
Sonstige in Prozent
0
Anmerkung
Ref. 06 Statistik und Wahlen, Stadt Göttingen
Projektgebiet in Prozent
4
Gesamtstadt in Prozent
3
Sonstige in Prozent
0
Anmerkung
Die Daten zur Arbeitslosigkeit beruhen auf Schätzungen, da die Einzugsbereiche der Datenquelle nicht deckungsgleich sind. Die Bevölkerungsdaten können demgegenüber baublockweise ermittelt werden.
Projektgebiet in Prozent
0
Gesamtstadt in Prozent
0
Sonstige in Prozent
0
Projektgebiet in Prozent
4
Gesamtstadt in Prozent
2
Sonstige in Prozent
0
Anmerkung
Die Zahl der Alleinerziehenden erfolgt als Schätzwert und wir abgeleitet aus den Haushaltszahlen.
Projektgebiet in Prozent
4
Gesamtstadt in Prozent
14
Sonstige in Prozent
0
Anmerkung
Ref. 06 Statistik und Wahlen, Stadt Göttingen
Projektgebiet in Prozent
27
Gesamtstadt in Prozent
27
Sonstige in Prozent
0
Anmerkung
Ref. 06 Statistik und Wahlen, Stadt Göttingen
Projektgebiet in Prozent
13
Gesamtstadt in Prozent
10
Sonstige in Prozent
0
Anmerkung
Ref. 06 Statistik und Wahlen, Stadt Göttingen
Projektgebiet in Prozent
3
Gesamtstadt in Prozent
2
Sonstige in Prozent
0
Anmerkung
Ref. 06 Statistik und Wahlen, Stadt Göttingen
Unterlagen zum Gebiet
Gebiet-Name
Göttingen Zietenterrassen (B) - und - Leineviertel
Beschreibung
Das ca. 100 ha umfassende Gebiet grenzt östlich in Stadtrandlage an den Göttinger Wald und führt nord-westlich über die Von-Ossietzky-Straße Richtung Stadtzentrum bis Emil-Nolde-Weg. In seinen westlichen Grenzen erstreckt sich das Gebiet in südlicher Richtung über die Wohngebiete Am Kirschberg, Himmelsruh, Weidenbreite bis zum Mittelberg. Dieser bildet die östliche Grenze und führt über die Schöneberger Str. zum Stadtrand Vor dem Walde.
Einwohnerzahl
7270
Quelle / Anmerkungen
Ref. 06 Statistik und Wahlen, Stadt Göttingen
Stadttyp
Großstadt
Programmgebiet Sozialer Zusammenhalt
Off
Merkmalswerte
Projektgebiet in Prozent
15
Gesamtstadt in Prozent
11
Sonstige in Prozent
0
Anmerkung
Ref. 06 Statistik und Wahlen, Stadt Göttingen
Projektgebiet in Prozent
11
Gesamtstadt in Prozent
20
Sonstige in Prozent
0
Anmerkung
Ref. 06 Statistik und Wahlen, Stadt Göttingen
Projektgebiet in Prozent
24
Gesamtstadt in Prozent
22
Sonstige in Prozent
0
Anmerkung
Ref. 06 Statistik und Wahlen, Stadt Göttingen
Projektgebiet in Prozent
3
Gesamtstadt in Prozent
3
Sonstige in Prozent
0
Anmerkung
Die Daten zur Arbeitslosigkeit beruhen auf Schätzungen, da die Einzugsbereiche der Datenquelle nicht deckungsgleich sind. Die Bevölkerungsdaten können demgegenüber baublockweise ermittelt werden
Projektgebiet in Prozent
0
Gesamtstadt in Prozent
0
Sonstige in Prozent
0
Projektgebiet in Prozent
5
Gesamtstadt in Prozent
2
Sonstige in Prozent
0
Anmerkung
Die Zahl der Alleinerziehenden erfolgt als Schätzwert und wir abgeleitet aus den Haushaltszahlen
Projektgebiet in Prozent
10
Gesamtstadt in Prozent
14
Sonstige in Prozent
0
Anmerkung
Ref. 06 Statistik und Wahlen, Stadt Göttingen
Projektgebiet in Prozent
26
Gesamtstadt in Prozent
27
Sonstige in Prozent
0
Anmerkung
Ref. 06 Statistik und Wahlen, Stadt Göttingen
Projektgebiet in Prozent
11
Gesamtstadt in Prozent
10
Sonstige in Prozent
0
Anmerkung
Ref. 06 Statistik und Wahlen, Stadt Göttingen
Projektgebiet in Prozent
3
Gesamtstadt in Prozent
2
Sonstige in Prozent
0
Anmerkung
Ref. 06 Statistik und Wahlen, Stadt Göttingen
Unterlagen zum Gebiet
GWA/QM-Ansatz
Seit 1997 werden in der Stadt Göttingen meist anlassbezogen NSQ-Zentren zur Förderung der GWA/Quartiersentwicklung eingerichtet. Entweder programmbegleitend in Fördergebieten der „Sozialen Stadt“, auf Grundlage politischer Anträge über die Gründung von Nachbarschaftsvereinen oder aktuell durch die Landesförderung GWA/QM. Dank der Landesförderung konnte in den vergangenen Förderperioden erstmalig eine gesamtstädtische Strategie und ein gemeinsamer Ansatz GWA entwickelt werden. Alle bestehenden und zukünftigen NSQ-Zentren verpflichten sich seither einem gemeinsamen Leitbild, stehen in ihrem Quartier für die Koordination der GWA, die Förderung von Kooperation und Vernetzung und des bürgerschaftlichen Engagements. Mittels der eingerichteten Stadtteilkonferenzen/Bürgerforen sollen sie zukünftig als Bindeglied zwischen kommunaler Verwaltung und AnwohnerInnen fungieren. Bedarfe und Bedürfnisse der Menschen im Quartier können so direkt geäußert und in bestehenden und zukünftigen Quartiersentwicklungsprozessen stärker berücksichtigt werden. Über den ressortübergreifenden Aufbau einer Koordinierungsstelle GWA/Quartiersentwicklung wird in den kommenden Jahren der Ansatz des sozialraumorientierten Quartiersmanagement stärker in den Fokus rücken. Aufgabe der Koordinierungsstelle wird es sein, die ermittelten und zu verändernden infrastrukturellen Rahmenbedingungen in einem Quartier an die zuständigen Fachbereiche zu steuern & eine integrierte quartiersbezog. Bearbeitung zu begleiten.
Qualitätskriterien
Beschreibung
Kommunikations- und Begegnungsräume sind eingerichtet, BewohnerInnen nutzen die Anlaufstellen GWA, 85 % sind informiert & aktiv beteiligt, BewohnerInnen benennen Themen und Ziele der GWA und Quartiersentwicklung selbst.
Beschreibung
Selbstverwaltete Räume im Quartier sind identifiziert und stehen für Begegnung und Veranstaltungen zur Verfügung, BewohnerInnen nutzen einen Verfügungsfonds für eingeninitiierte Projekte und Veranstaltungen.
Beschreibung
BewohnerInnen (an-)erkennen die strukturellen Möglichkeiten, Vorteile und Ressourcen in ihrem Quartier. Schwachstellen sind identifiziert und Lösungsansätze entwickelt.
Beschreibung
Eine Vielzahl an Kommunikationsanlässen und -räumen unterstützt die Interaktion zwischen den unterschiedlichen Bevölkerungsgruppe, Straßen-, Nachbarschafts-, Sportfeste, Stadtteilkonferenzen u.a.
Beschreibung
AG-Koordinierungstelle GWA/Quartiersentwicklung ist eingerichtet und steuert Quartiersentwicklungsvorschläge von BewohnerInnen in die einzelnen Fachbereiche. und andersherum.
Beschreibung
Bürgerforen finden regelmäßig statt in denen gemeinsame Ziele und Ideen für das eigene Quartier entwickelt wurden. Neue Projekte/Veranstaltungen sind daraus hervorgegangen.
Beschreibung
Vielfältige Angebote für unterschiedliche Zielgruppen (Alter, Geschlecht, Migrationshintergrund) werden ehrenamtlich organisiert und umgesetzt.
Beschreibung
Eine Bedarfsanalyse wurde durchgeführt, fehlende soziale Infrastruktur identifiziert und kommuniziert. Die Ergebnisse wurden Politik und Verwaltung vorgestellt für die Erarbeitung von Lösungsansätzen.
Beschreibung
Vernetzungstreffen aller Nachbarschafts-, Stadtteil- und Quartierszentren finden koordiniert über die städtische Sozialplanerin statt. Ergebnisse der Stadtteilkonferenzen fließen in Quartiersentwicklungsprozesse ein.
Vorhandene Strukturen
Im Leineviertel wurde in den vergangenen Förderperioden ein Konzept für ein Quartierszentrum entwickelt, Methoden & Ansätze der GWA erprobt, ein Veranstaltungskalender aufgebaut und über die Einrichtung von Stadtteilkonferenzen/Bürgerforen erste Beteiligungsstrukturen ermöglicht. Über den Ausbau der Angebotsstruktur (Quartiersspaziergänge, Mittags-Treff, Hochbeete, Yoga-Angebote etc.) sollte der zunehmenden Segregation entgegen gewirkt und Raum für Begegnung und Austausch zwischen den unterschiedlichen Bevölkerungsgruppen des Neubaugebietes, des Hochhauskomplexes und der Wiesenstr. ermöglicht werden. Dieser Ansatz erwies sich bisher als zu wenig erfolgreich. Mit Einrichtung des deutlich kleineren Quartiersbüro Leineviertel soll in der kommenden Förderperiode ein dezentraler Ansatzes von GWA umgesetzt werden. Über die horizontale Vernetzung der Akteure im Gebiet gilt es zusätzliche Räume für GWA zu erschliessen und Angebote zu entwickeln, die die Teilhabe aller im Quartier ermöglichen. Das Quartiersbüro Leineviertel übernimmt dabei die Funktion der zentralen Anlauf- und Koordinierungsstelle und integriert die Interessen, Bedarfe und Fähigkeiten aller BewohnerInnen in diesen Entwicklungsprozess. Das Prinzip des gemeinsamen Wissenstransfers wird fortgeführt und sowohl für den Aufbau der GWA in dem neu einzurichtenden Quartier Zietenterrassen angewandt als auch für die Weiterentwicklung der stadtweiten GWA in den Nachbarschafts-, Stadtteil- und Quartierszentren.
Vernetzung im Gebiet
Akteur (Freitext)
Wilhelm Busch Schule/B, Montessori Schule/B, Sport- und Umwelt Kiga ASC/B, Kinderhaus e.V./B, Kei Kindergarten/B, HAWK/B, Wohnstätte Zietenterrasse/B, Leinebergschule/A, Kinderhaus e.V./A, Kita Gartenstr./A, Jugendh. Gartetalbahnhof/A, LiSA/A, Check In2/A
Typ
Stadtteil
Akteur (Freitext)
Städtische Wohnungsbau GmbH/AB, Göttinger Hausverwaltung/A, Wohnungsgenossenschaft eG Göttingen/A
Typ
Stadtteil
Akteur (Freitext)
Bonveno gGmbH/B, AWO Göttingen/B, ASC Göttingen/B, IfAs/A, Diakonische Gesellschaft Wohnen und Beraten mbH/A, Senioren Park Carpe Diem/A, Die Lotsen/A, Jugendhilfe Obernjesa/A, Wohnen und Betreuen/A, Förderer/A, Trialog Tagesstätte/A, BUND/A
Typ
Stadtteil
Akteur
Akteur (Freitext)
SC HAinberg 1980 e.V. (B), ASC Göttingen (B)
Typ
Stadtteil
Akteur (Freitext)
Freie evangelische Kirche/B, Maria Frieden/B, Stephanus Kirche/B, Baptisten Göttingen/A
Typ
Stadtteil
Akteur
Akteur (Freitext)
Ortsrat Geismar/B, Stadtfraktionen SPD, Piraten, Grüne/A, MdL G.Andretta/A, MdB T.Oppermann/A & F. Günzler
Typ
Stadtteil
Akteur (Freitext)
Göttinger Tageblatt (A/B), HNA (A/B), Blick (A/B), Extra Tip (A/B),Stadt Radio Göttingen (A/B)
Typ
Stadtteil
Akteur (Freitext)
Runder Tisch Zieten/B, Initiative 100 Jahre Wiesenstraße/A, Grünes Haus anner Ecke e.V./A, Initiative Nahmobilität/A
Typ
Stadtteil
Akteur (Freitext)
tegut/B, Aldi/B, Küster/B, Mittelberg Apotheke/B, ASC ProActivCenter/B, Bäckerei Thiele/A, Gutes von Gestern/A, Keller Kiosk/A, Sernet/A, Sparkasse Göttingen/A, Nahkauf/A, Gesundheitszentrum/A, Harder-Film/A, Göttinger Kinder und Kunst Galerie/A
Typ
Stadtteil
Akteur (Freitext)
Sozialplanung/A/B, Stadtplanung/A/B, Verkehrsplanung/A, FB Soziales/AB, Jugendhilfeplanung/AB, Gesundheitsamt/AB, Büro für Integration/AB, Grünflächenamt/A, Stadtjugendpfleger/A, Polizei/A, FB Jugend- Frühe Hilfen/A, FB Schule/A
Typ
Stadtteil
Akteur
Akteur (Freitext)
KAZ (A), Junges Theater(A)
Typ
Stadtteil
Nachhaltigkeit
Beide Standorte werden nach Ablauf der Förderung über eine Sockelfinanzierung aus dem kommunalen Haushalt verstetigt. Die Sockelfinanzierung deckt vorrangig Personal- und Sachkosten zur Unterstützung der weiteren Gemeinwesen- und Quartiersentwicklungsprozesse. Bereits jetzt wird der kommunale finanzielle Eigenanteil der Kofinanzierung jährlich erhöht. 40 % der Projektkosten werden als Gesamteigenanteil in die Projektförderung eingebracht, 60 % Fördermittel werden vom Land beantragt.
Galerie
sc hainberg
jugenhaus gartetalbahnhof
mach mit wiese leineviertel
quartiersbuero zietenterrassen
tag der nachbarn quartier zietenterrasse

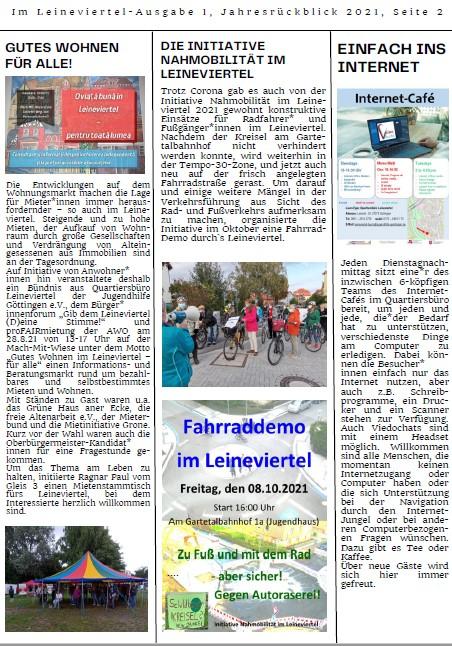

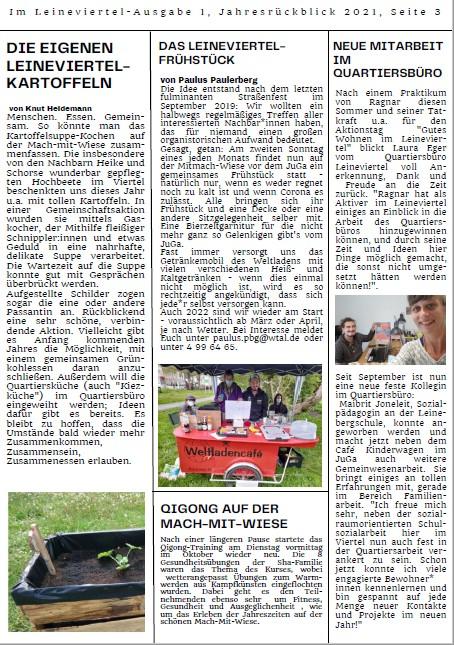

leineviertel paper 2021 1
leineviertel paper 2021 2
leineviertel paper 2021 3
leineviertel paper 2021 4
leineviertel paper 2021 5
Zustimmung Veröffentlichung
On

"HOME" ein Projekt der START-Stipendiaten des START-Bildungs- und Engagementprogramm für Jugendliche mit Migrationserfahrung: "Demokratie stärken"

Ansprechpartner
Kerstin Risse
Funktion Senior-Fundraiserin
Engagement-Projekte der Stipendiaten aus Niedersachsen - "Aus Talente werden Macher*innen"
Projektbeschreibung
Die START-Stiftung ist eine der profiliertesten Chancengeber für talentierte Jugendliche in Deutschland. Allein in Niedersachsen fördern wir ab dem Schuljahr 2020/21 insgesamt 29 Jugendliche. Wir vergeben Stipendien in Form von Kompetenzvermittlung, Coaching und finanzieller Unterstützung an junge Menschen mit Migrationserfahrung, die in unserer Gesellschaft etwas leisten und verändern wollen. Denn große Herausforderungen unserer Zeit benötigen eine junge Generation, die sich möglichst aktiv für eine inklusive, faire Gesellschaft und nachhaltige Entwicklung einsetzt. Unser Bildungs- und Engagementprogramm dient daher dem Entdecken der eigenen Interessen und Fähigkeiten mit dem Ziel, aus Talenten Kompetenzen herauszuarbeiten und diese in die Gesellschaft einzubringen. Durch Gemeinschaftserfahrungen, insbesondere aber durch die Auseinandersetzung mit Fremdheit hinsichtlich u.a. unterschiedlicher Weltanschauungen, Glaubensvorstellungen, Lebensentwürfe, Werte und Identitäten erweitern wir ihre Kompetenzen und statten sie mit Instrumenten aus, um Autorenschaft für die eigene Biografie zu übernehmen und Selbstwirksamkeit zu erleben. So verstehen sie sich selbst als handelnde Personen und bringen sich erfolgreich gestaltend ein. Wir gewinnen herausragende Jugendliche. Gestaltungswille, Anspruch, Neugierde und Offenheit sind entscheidende Faktoren unserer Auswahl. Mit unserem dreijährigen außerschulischen Programm bieten den Jugendlichen lebensbereichernde Erfahrungen, insbesondere die Auseinandersetzung mit Fremdheit. Mittels Erfahrungslernen, Erlebniswerkstätten und besonders auch Engagementprojekten fördern wir individuell und unterstützen die Entwicklung eigener Ideen, die Auseinandersetzung mit sich selbst und mit demokratischen Prozessen. Wir prägen und motivieren sie über unser Programm hinaus, um als Alumni Verantwortung zu übernehmen und die Gesellschaft aktiv mitzugestalten. Wir bewegen junge Menschen, die in der Gesellschaft etwas bewegen wollen. Aktuelle Projekte aus Niedersachsen: Bspw. hat unser Stipendiat Diler mit zwei weiteren Stipendiaten in diesem Jahr ein Projekte "Tiny house für Obdachlose" ins Leben , deren Wirken und Skalierung wir über die Unterstützung der Personen sowie ihres Engagements ermöglichen wollen. Wir wirken auf drei Ebenen: Als Talentschmiede für außergewöhnliche junge Menschen, als Inkubator für ihre neuen Initiativen und als ihr Lautsprecher für die Verteidigung unserer freiheitlichen Werte.
Laufzeit
2020-09-01 00:00:00
Ausgangslage
Demokratie in Gefahr: Mehr als 3.3 Milliarden Menschen leben heute in Autokratien – so viele wie nie zuvor. Deutschland ist zwar eine stabile Demokratie, doch es gibt immer mehr Grund zur Sorge: Populistische, antidemokratische Kräfte erhalten zunehmend Unterstützung. Mancherorts sind ihre von Stereotypen, Vorurteilen und Ressentiments geprägten Ansichten widerspruchslos in der Mitte der Gesellschaft angekommen. Der Ton wird schriller, die Sprache aggressiver. Die Idee von Demokratie, Freiheit und Rechtsstaatlichkeit verliert spürbar an Attraktivität, vor allem dort wo antidemokratische Narrative diffuse Ängste adressieren. Nicht einmal jeder zweite junge Mensch in Deutschland unter 30 Jahren hält es noch für wesentlich, in einer Demokratie zu leben. Wir als START-Stiftung beobachten diese Entwicklungen mit Sorge. Unser Ziel ist es, die Demokratie zu stärken und einen Beitrag für eine inklusive, faire Gesellschaft und nachhaltige Entwicklung zu leisten. Angesichts der demografischen Entwicklung brauchen wir dafür dringender denn je eine aktive, engagierte, leistungsbereite junge Generation. Doppelt benachteiligt: Kinder und Jugendliche mit Migrationserfahrung: Ein Drittel aller Kinder und Jugendlichen in Deutschland hat Migrationserfahrung. Ein großer Teil hiervon ist über die gesamte Bildungskarriere doppelt benachteiligt - durch ihre soziale Herkunft und die Migrationserfahrung ihrer Familie. START schafft verbesserte, innovative und nachhaltige Möglichkeiten der Bildungs-, Teilhabe- und Teilnahmeerfahrung.
Projektgebiet
Gebiet-Name
Tiny House für Obdachlose (Arbeitstitel) - Testphase in Achim, in Folgejahren skalierbar
Beschreibung
Im ersten Jahr bezogen auf das Stadtgebiete, skalierbar in Mittel - und Großstädten
Einwohnerzahl
30000
Quelle / Anmerkungen
https://de.wikipedia.org/wiki/Achim_(Landkreis_Verden)
Stadttyp
Mittelstadt
Programmgebiet Sozialer Zusammenhalt
Off
Begründung Programmgebiet
Achim wurde bis dato nicht als Soziale Stadt gewürdigt
Programmgebiet Sozialer Zusammenhalt
Off
GWA/QM-Ansatz
betrifft beide Bereiche: - Einsatz für soziale Randgruppe - Sensibilisierung der Bevölkerung und Aktivierung einer breiten Unterstützergruppe durch Matchings-Funds und Crowd-Fundraising-Aktion - Entwicklung eines würdigeren Wohnkonzeptes für Obdachlose mit Skalierungsmöglichkeit
Qualitätskriterien
Beschreibung
Unterstützung des Modellversuches durch Stadt, hohe Popularität und zahlreiche Unterstützer im Wohnort mit Ziel der Selbstfinanzierung der Tiny house-Idee durch Matching-Funds
Vorhandene Strukturen
- Entwicklung eines würdigeren Wohnkonzeptes für Obdachlose mit Skalierungsmöglichkeit
Vernetzung im Gebiet
Akteur (Freitext)
Privatpersonen (Stipendiaten START) und deren Netzwerk; Bewohner, Öffentlichkeitsarbeit, Politik, Wohnwirtschaft
Typ
Stadtteil
Nachhaltigkeit
- Gewinnung und Abstimmung mit Verantwortlichen; gemeinsame Konzeption und Einbindung in das Sozialkonzept (fachl. Unterstützung auch über START) - Kampagne starten, Nutzung Crowd-Fundraising und Matching-Fund als Finanzierungsmodell und zur Öffentlichkeitsarbeit - Modellskalierung (Gewinnung weiterer START-Stipendiaten)
Zustimmung Veröffentlichung
On

GWA findet Stadt.Teile

Ansprechpartner
Rudolf Mattern
Funktion Fachbereichsleitung Soziales
Adaption von Beteiligungsstrukturen in einen neuen Stadtteil, Aufbau einer begleitenden Fachstelle GWA sowie eines gesamtstädtischen Beirats GWA.
Projektbeschreibung
GWA hat in Delmenhorst eine jahrzehntelange Tradition und immer wieder seine positive Wirkungsweise als demokratiefördernde bürgerschaftliche Beteiligungsform unter Beweis gestellt. Deshalb wurde bereits an einer gesamtstädtischen Konzeption gearbeitet und im Stadtteil Hasport exemplarisch die intensive Kooperation mit den Fachbereichen der Stadt erprobt. Damit GWA als bürgerschaftliche Beteiligungsform in allen Quartieren gefördert und strukturell verankert werden kann, bedarf es nunmehr weiterer Maßnahmen, damit die strukturelle Verankerung unabhängig von handelnden Akteur*innen nachhaltig und effektiv gesichert ist und sie auf alle Delmenhorster Quartiere ausgedehnt werden kann. Die Projektleitung wird gemeinsam mit der bereits bestehenden Koordinierung die neue Fachstelle GWA bilden. Die Fachstelle wird zunächst im neuen Stadtteil Mitte mit den Bewohner*innen Beteiligungsstrukturen aufbauen und hierzu die unterschiedlichen Beteiligungsformen der etablierten GWA-Standorte mit hauptamtlichen Mitarbeitenden auswerten. Es werden sowohl Schlüsselpersonen als auch Ressourcen identifiziert, um eine Beteiligung von engagierten Bewohner*innen vor Ort zu ermöglichen. Die Bewohner*innen erleben ihre Selbstwirksamkeit u.a. durch die Unterstützung bei der Umsetzung eigener Projektideen. Hierzu wird auch am neuen Standort ein Quartiersfonds aufgelegt, der durch die Fachstelle GWA verwaltet wird. Im weiteren Verlauf wird dieses Vorgehen auf weitere Stadtteile Delmenhorsts übertragen. Hierbei unterstützen Bewohner*innen und Hauptamtliche der bestehenden GWA-Standorte als Mentoren. Um die bürgerschaftliche Beteiligung der Bewohner*innen für ihr Quartier und ihre Stadt zu sichern, wird ein GWA-Beirat für die Stadt Delmenhorst geschaffen. Hier werden quartiersübergreifende Ideen und Problemanzeigen aus den Stadtteilen aufgegriffen und in die gesamtstädtische Planung eingebunden. Deshalb sind neben den Akteur*innen aus den Quartieren auch Verwaltung und Politik am GWA-Beirat beteiligt. Die Fachstelle GWA übernimmt die Geschäftsführung des GWA-Beirats. Die gemeinsame Stadtentwicklung mit Bewohner*innen-Beteiligung stärkt die Demokratie und fördert die Identifikation als Delmenhorster*in. Durch die verzahnte Struktur von Fachstelle und neuem GWA Beirat sowie Stadtteilgremien wird GWA in Delmenhorst in Zukunft gesamtstädtisch gedacht und nachhaltig verankert.
Laufzeit
2021-01-01 00:00:00
Ausgangslage
GWA hat in Delmenhorst Tradition, seit 21 Jahren arbeiten wir partnerschaftlich mit freien Trägern zusammen. Gemeinsame Erfolge sind oft auf „Macher*innen“ und langjährig gewachsene Beziehungen zurückzuführen. Schlüsselpersonen werden jedoch in absehbarer Zeit gehen und es gilt, gelebte Praxis strukturell zu verankern. 2019/2020 haben wir über vielfältige stadtweite Projekte erfahren, dass Bürger*innen mehr Beteiligung und GWA in ihren Stadtteilen wünschen. Eine Ausweitung der hauptamtlichen GWA, wie von Einwohner*innen gewünscht, ist derzeit nicht darstellbar. Der Ausbau und die Stärkung von „Sprachrohren“ in den Stadtteilen, langfristig durch eine Fachstelle GWA begleitet, sowie der Aufbau eines „Ohres“, sprich Beirats GWA, ist jedoch ein gangbarer und folgerichtiger Schritt, um die demokratischen Prozesse in Delmenhorst zu stärken und für aktuelle und zukünftige Herausforderungen gewappnet zu sein. Vertreter*innen in den politischen Ausschüssen sorgen dafür, dass Gehörtes in Taten verwandelt wird. Die Erfahrungen mit 3 Quartiersfonds führen dazu, dieses Instrument auch in weiteren Stadtteilen zu etablieren, um aktive Bewohnergruppen und Selbstwirksamkeit zu stärken. Eine verlässliche, qualifizierte Begleitung durch die Fachstelle GWA sichert hier Kontinuität in dynamischen und langfristigen Gruppenprozessen, die bestenfalls in starken Stadtteilvereinen münden. Stadtteilforen (ob informell/als Verein), eine begleitende Fachstelle (für Gebiete mit/ohne hauptamtl. GWA) in Kombination mit einem politisch akkreditierten Beirat fördert das vielfältige Engagement und die Identifikation der Einwohner*innen mit ihrer Stadt und ermöglicht starke Bündnisse zum Wohle aller.
Projektgebiet
Gebiet-Name
Delmenhorst Mitte
Beschreibung
In Absprache mit Herrn Isensee von der Servicestelle GWA stellen wir zunächst ein neues Projektgebiet vor, in dem wir Beteiligungsstrukturen und Quartiersfonds etablieren wollen. Dies soll in einem weiteren Schritt dann auf weitere Stadtteile übertragen werden. Das Gebiet Mitte (Statistischer Bezirk 1: Berufsbildende Schule I (195), Ludwig-Kaufmann-Straße (196), Lange Straße (197), Güterbahnhof Süd (198), Wiekhorn (199) ) liegt in der Innenstadt von Delmenhorst. Im Gebiet liegt nördlich der Hauptbahnhof, die grüne Lunge der Stadt – die Graft im Süden sowie die Delmenhorster Linoleumwerke im Westen. Im Osten und Nordwesten liegen die Wohngebiete. Gebiete mit hauptamtlicher GWA grenzen an: im Nordwesten liegt das Gebiet Wollepark, im Südwesten das Gebiet Düsternort. Die südliche Stadtmitte wird maßgeblich von der Innenstadt mit Fußgängerzone geprägt. Dieser älteste Teil der Stadt Delmenhorst hält eine Vielzahl unterschiedlicher Wohnangebote vor. Insbesondere im Süden befinden sich am Delmegraben, an der Bismarck- und Scheunebergstraße sehr gut erhaltene Einfamilienhäuser aus der Vorkriegszeit. Östlich sind überwiegend Ein- und Mehrfamilienhäuser der 50er- bis 70er-Jahre zu finden, zum Beispiel rund um die Lilienstraße. Die Gebäudestrukturen sind in diesem Bereich sehr unterschiedlich. Es gibt sowohl Einfamilienhäuser verschiedener Epochen als auch ältere und moderne Mehrfamilienhäuser. Vermehrt wird auch entlang der Fußgängerzone Wohnraum geschaffen. Hier ist zudem ein vielfältiges Angebot an Gastronomie, Gesundheitsversorgung und Einkaufsmöglichkeiten zu finden. Es gibt eine sehr gute ÖPNV-Anbindung und die Nähe zur Parkanlage "Graft". Die nördliche Stadtmitte wird geprägt vom Gewerbegebiet nördlich des Bahnhofs sowie der Berufsbildenden Schule.
Einwohnerzahl
8900
Quelle / Anmerkungen
Steuerungsunterstützung -Statistikstelle- Stadt Delmenhorst, Herr Mehrtens
Stadttyp
Mittelstadt
Programmgebiet Sozialer Zusammenhalt
On
Begründung Programmgebiet
Innerhalb dieses Gebietes wurden bereits Mittel zur Städtebauförderung in der Vergangenheit verwandt. Es findet dort allerdings bisher KEINE GWA statt.
Merkmalswerte
Projektgebiet in Prozent
26
Gesamtstadt in Prozent
16
Sonstige in Prozent
0
Anmerkung
https://www.delmenhorst.de/medien/bindata/leben/unsere-stadt/statistiken/stat_Bev.3.03.pdf
Projektgebiet in Prozent
18
Gesamtstadt in Prozent
14
Sonstige in Prozent
0
Anmerkung
Steuerungsunterstützung -Statistikstelle- Stadt Delmenhorst Herr Mehrtens
Projektgebiet in Prozent
23
Gesamtstadt in Prozent
28
Sonstige in Prozent
0
Anmerkung
Steuerungsunterstützung -Statistikstelle- Stadt Delmenhorst Herr Mehrtens
Projektgebiet in Prozent
14
Gesamtstadt in Prozent
14
Sonstige in Prozent
0
Anmerkung
Steuerungsunterstützung -Statistikstelle- Stadt Delmenhorst Herr Mehrtens
Unterlagen zum Gebiet
Gebiet-Name
Delmenhorst Hasport
Beschreibung
Plangebietsgröße ca. 8,25 ha, gegliederte Zeilenhausbebauung ohne Blockrand, Geschoßwohnungsbau 3-9-geschossig, Baujahr 70er Jahre Beschreibung der städtebaulichen Situation - Gegliederte Zeilenhausbebauung mit Teilraumbildung (Helgolandstrasse) - Garagenhöfe - Punkthochhaus 9 – geschossig (Seestrasse) - überdimensionierte Verkehrsflächen Das Quartier Helgolandstraße liegt im südöstlichen Stadtteil Hasport, Luftlinie ca. 3000 m vom Rathaus entfernt. Es ist gut an das örtliche und überörtliche Straßennetz angebunden. Das Quartier wird von einer Buslinie tangiert. Die Geh- und Radwegeeinbindungen in das sonstige Stadtgebiet und in Naherholungsräume sind gut. In unmittelbarer Nähe ist durch einen Lebensmittelvollsortimenter, Apotheke, ein Drogerie- und ein Elektrofachmarkt die wohnortnahe Versorgung gewährleistet. Bewertung Raumbildung - Unklare Raumbildung Typischer Bestandteil dieser Großwohnanlage ist die Stellung der Baukörper auf der Freifläche ohne städtebauliche Festlegung der halböffentlichen und privaten Räume. Beim Eintreten in das Quartier ist die Grundorientierung gestört: Wie finde ich mein Ziel? Welcher Raum darf/ soll betreten werden? Wie gelange ich zu den Eingängen? Wo sind schützenswerte Teilräume? Wo findet welche Interaktion auf der Freifläche statt? - Sicherheit und Sicherheitsgefühl Zum Sicherheitsgefühl gehört beim Aufenthalt im Freien die ‚Bedeckung‘. Frei im Raum stehend kommen Gefühle der Unsicherheit auf. Die hier gegebene städtebauliche Ausprägung stellt die bewußte Abkehr von der Raumabfolge öffentlich-halböffentlich-privat dar. Die Gebäude sollten in einer Parkanlage stehen; daraus entstanden sind unklare Distanzflächen. Die Konsequenzen der unklaren Raumbildung sind auch Verunsicherung und Desorientierung. Beide Reaktionsmuster mindern Wohlbehagen und Sicherheitsgefühle. Im städtischen Raum ist eine klare Orientierung in Verbindung mit ausgeprägten Sicherheitsgefühlen eine Grundbedingung für die erfolgreiche Aneignung des Wohnumfeldes.
Einwohnerzahl
2984
Quelle / Anmerkungen
Steuerungsunterstützung -Statistikstelle- Stadt Delmenhorst Herr Mehrtens
Stadttyp
Mittelstadt
Programmgebiet Sozialer Zusammenhalt
Off
Merkmalswerte
Projektgebiet in Prozent
32
Gesamtstadt in Prozent
28
Sonstige in Prozent
0
Anmerkung
https://www.delmenhorst.de/medien/bindata/leben/unsere-stadt/statistiken/stat_Bev.2.06.pdf
Projektgebiet in Prozent
19
Gesamtstadt in Prozent
16
Sonstige in Prozent
0
Anmerkung
Steuerungsunterstützung -Statistikstelle- Stadt Delmenhorst Herr Mehrtens
Projektgebiet in Prozent
15
Gesamtstadt in Prozent
14
Sonstige in Prozent
0
Anmerkung
Steuerungsunterstützung -Statistikstelle- Stadt Delmenhorst Herr Mehrtens
Projektgebiet in Prozent
12
Gesamtstadt in Prozent
14
Sonstige in Prozent
0
Anmerkung
Steuerungsunterstützung -Statistikstelle- Stadt Delmenhorst Herr Mehrtens
Unterlagen zum Gebiet
GWA/QM-Ansatz
Ein großer Schwerpunkt des Projektes wird in einem Stadtteil (Mitte) ohne hauptamtliche GWA liegen. Ein/e Mitarbeiter*in der Fachstelle GWA nimmt mittels Aufrufen (Auftakt Markthalle, Einleger in Zeitung), über Einrichtungen in den Stadtteilen (Schlüsselpersonen) Kontakt zu möglichst vielen Bewohner*innen auf. Parallel dazu schaut sie gemeinsam mit Akteur*innen nach einem geeigneten Raum für Treffen im Stadtteil. Basierend auf den Erfahrungen der Evaluation bestehender Beteiligungsgremien an den Standorten mit hauptamtlicher GWA sowie im Zusammenspiel mit den Interessierten vor Ort werden im Projektzeitraum geeignete Strukturen entwickelt, an die der Quartiersfonds angedockt werden kann. Die Mitarbeitenden der bisherigen Standorte unterstützen die Bewohner*innen, sich auch im neuen GWA-Beirat einzubringen. Bewohner*innen werden durch die GWA-Mitarbeitenden oder durch die Fachstelle begleitet oder in der Anfangsphase Anliegen gemeinschaftlich vertreten. Fachstelle und Beirat sind Elemente der Stadt, die Inhalte werden jedoch durch die Bedarfe der Bewohner*innen, die auch gesamtstädtisch von Belang sind, eingebracht (Bottom-Up-Prozess). Dies führt zur weiteren Verzahnung von Verwaltung der Stadt und Bewohner*innen. Beteiligungsgremien müssen von der Fachstelle GWA so gesteuert werden, dass strukturelle Veränderungsbedarfe in den Stadtteilen aber auch Veränderungsnotwendigkeiten durch die Stadtverwaltung im GWA-Beirat diskutiert werden. Dies dient der Demokratiestärkung.
Qualitätskriterien
Beschreibung
„Local Leader“ in den Stadtteilen wurden identifiziert und gestärkt. Räume für Treffen stehen zur Verfügung. Quartierssfonds (QF) wurden aufgebaut. Bewohner*innen wurden dabei unterstützt, Bürgerorganisationen aufzubauen.
Beschreibung
In den Stadtteilen wurden passgenaue Formate für aktuelle Themen / QF-Mittelvergabe entwickelt. Bewohner*innen bringen sich aktiv im Stadtteil ein, sei es beim QF, dem Beteiligungsgremium oder als Vertreter*in im gesamtstädtischen Beirat.
Beschreibung
Der GWA Beirat ist als gesamtstädtische Plattform vom Rat beschlossen. Vertreter*innen aus den Stadtteilen sind aktiv eingebunden. Der Beirat bringt Themen in Ausschüsse und Diskurse. 2023 wird die Struktur des GWA Beirat evaluiert und ggf. angepasst.
Vorhandene Strukturen
Die Gebiete Düsternort, Hasport und Deichhorst sind mit jeweils 1,5 Stellen Sozialarbeit und 0,5 Stellen Verwaltung ausgestattet. Es werden Räumlichkeiten (ehem. Wohnung, Autobahnmeisterei, ehem. Ladenlokal) für die Projekte vorgehalten, es gibt u.a. jeweils einen Raum, der für Treffen mit bis zu 25 Menschen genutzt werden kann (In Hasport bis zu 50). In Düsternort werden Räume auch von der gemeinwesenorientierten Integrationsarbeit genutzt. Der vierte Standort im Wollepark ist mit 0,66 Stellen Sozialarbeit und anteilig Verwaltung ausgestattet. Hier ist im Rahmen von Sozialer Stadt zudem 1,33 Stellen Quartiersmanagement und anteilig Verwaltung vor Ort. Dies Nachbarschaftszentrum hat u.a. einem Saal für bis zu 70 Personen. Das Familienzentrum Wolle ist mit 0,5 Stellen in Trägerpartnerschaft dabei. Träger in Düsternort, Hasport und Wollepark ist die Diakonie, in Deichhorst die AWO. Zurzeit sind an den vier Standorten über 60 Ehrenamtliche aktiv. In Hasport ist zudem die Mietergemeinschaft Hasport e.V. Partner vor Ort, in Deichhorst gibt es erste Kontakte zum ehrenamtlich organisierten Treff Deichhorst. Düsternort begann 1999, Wollepark 2000, Hasport und Deichhorst starteten 2018. Alle Standorte arbeiten im Bereich GWA. 2018 wurde eine Koordinierungsstelle GWA (1 Stelle Sozialarbeit, sowie 0,5 Stellen Verwaltung) eingerichtet, die ab 2020 ebenfalls verstetigt werden soll.
Vernetzung im Gebiet
Akteur (Freitext)
FB 1, 2, 4, 5
Typ
Stadtteil
Akteur (Freitext)
aus Stadtmitte und Hasport
Typ
Stadtteil
Akteur
Akteur (Freitext)
Gremien: Integrationsbeirat, Behindertenbeirat, Seniorenbeirat, Kinder- und Jugendparlament, Kommunaler Präventionsrat, BürgerIdeenBörse
Typ
Stadtteil
Akteur (Freitext)
Ev. Stadtkirche
Typ
Stadtteil
Akteur
Akteur (Freitext)
Delmenhorster Turnverein, DLRG, Feuerwehr, DelTurka (Türkische Folklore-Tänze)
Typ
Stadtteil
Akteur (Freitext)
Käthe-Kollwitz-Grundschule, Parkschule u.a.
Typ
Stadtteil
Akteur
Akteur (Freitext)
Städtische Galerie - Haus Coburg, Theater Kleines Haus, Bücherei, Musikschule
Typ
Stadtteil
Nachhaltigkeit
2024 ist der Beirat GWA etabliert und sorgt für die kommunale Vernetzung von Stadtteilen, Politik und Verwaltung. Die Fachstelle GWA sowie Quartiersfonds sollen 2024 fortgeführt werden. Basierend auf den bisherigen Erfahrungen gehen wir davon aus, dass die dann politisch verantwortlichen Stellen ein positives Votum abgeben. Die Koordination der GWA ist ab 2021 verstetigt und stellt die Beratung und Vernetzung der vier hauptamtlichen GWA Standorte auch über den Förderzeitraum hinaus sicher.
Galerie

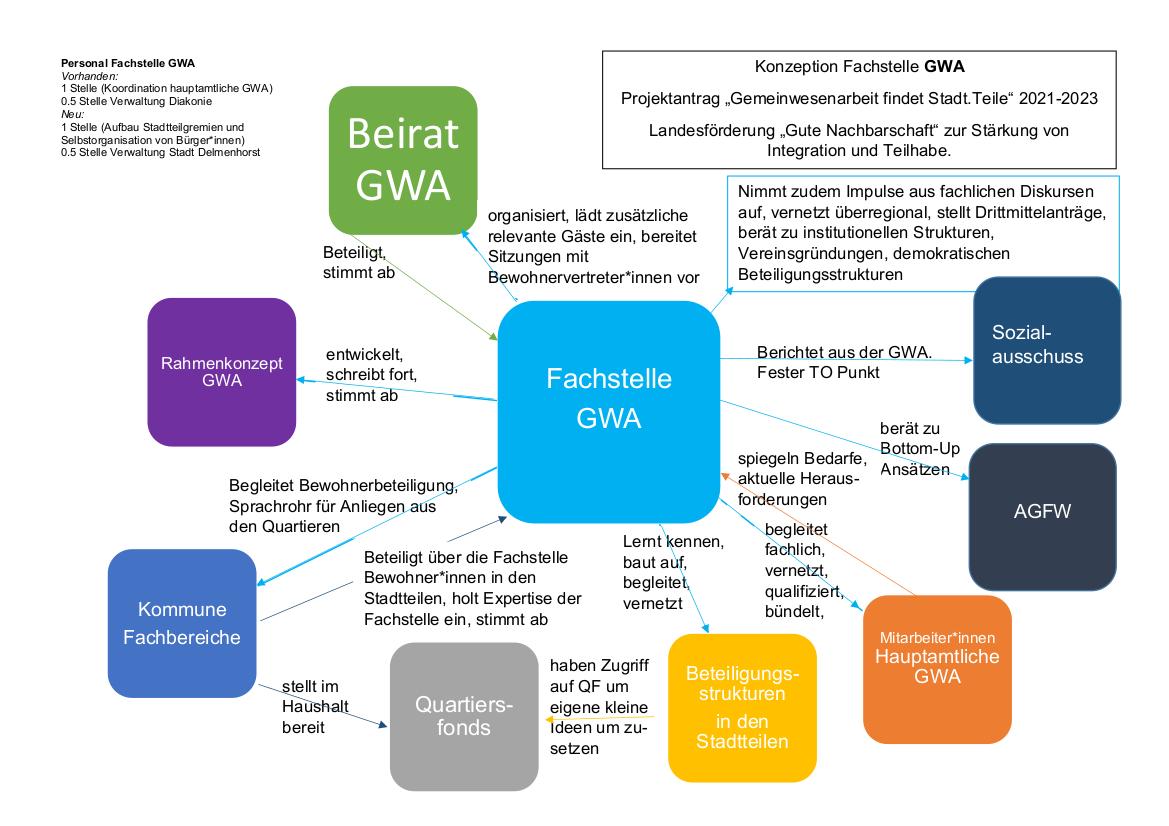

2020 08 18 organigramm fachstelle gwa

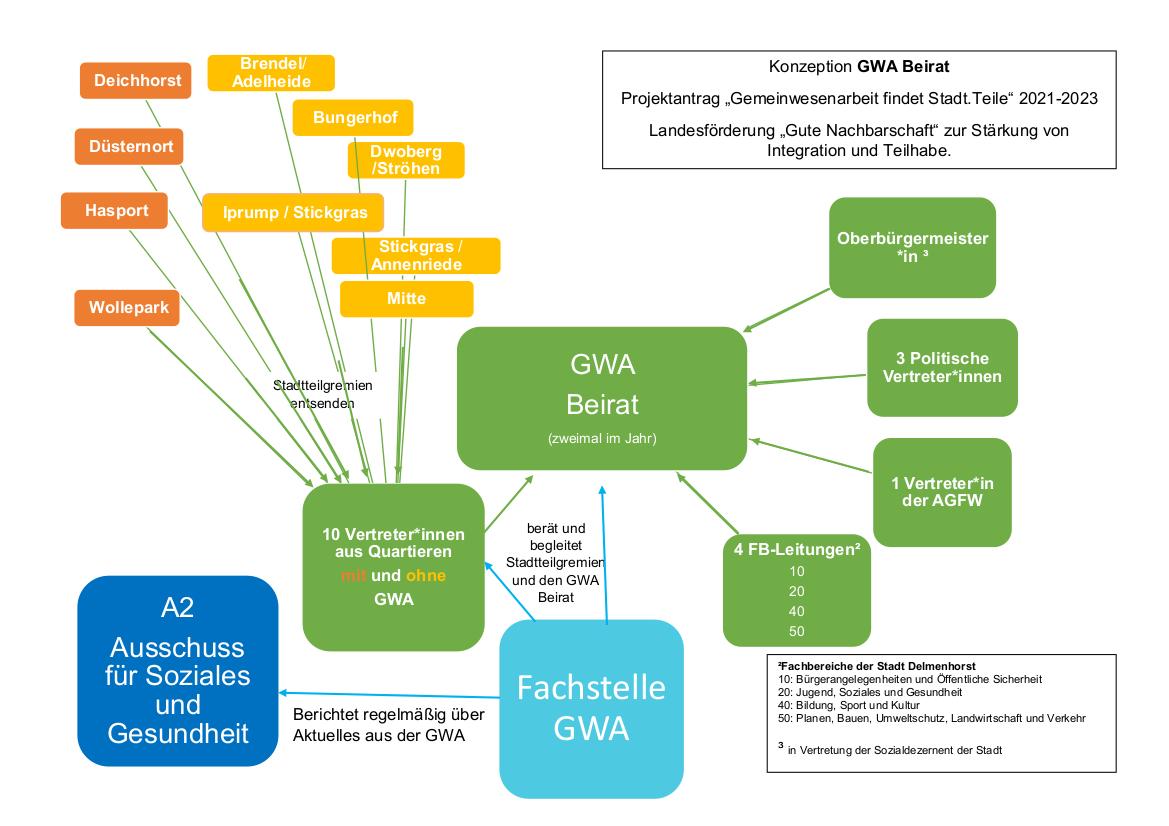

2020 08 18 organigramm gwa beirat
1 mitte

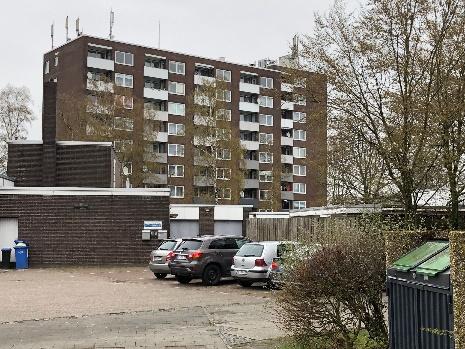

897 hasport

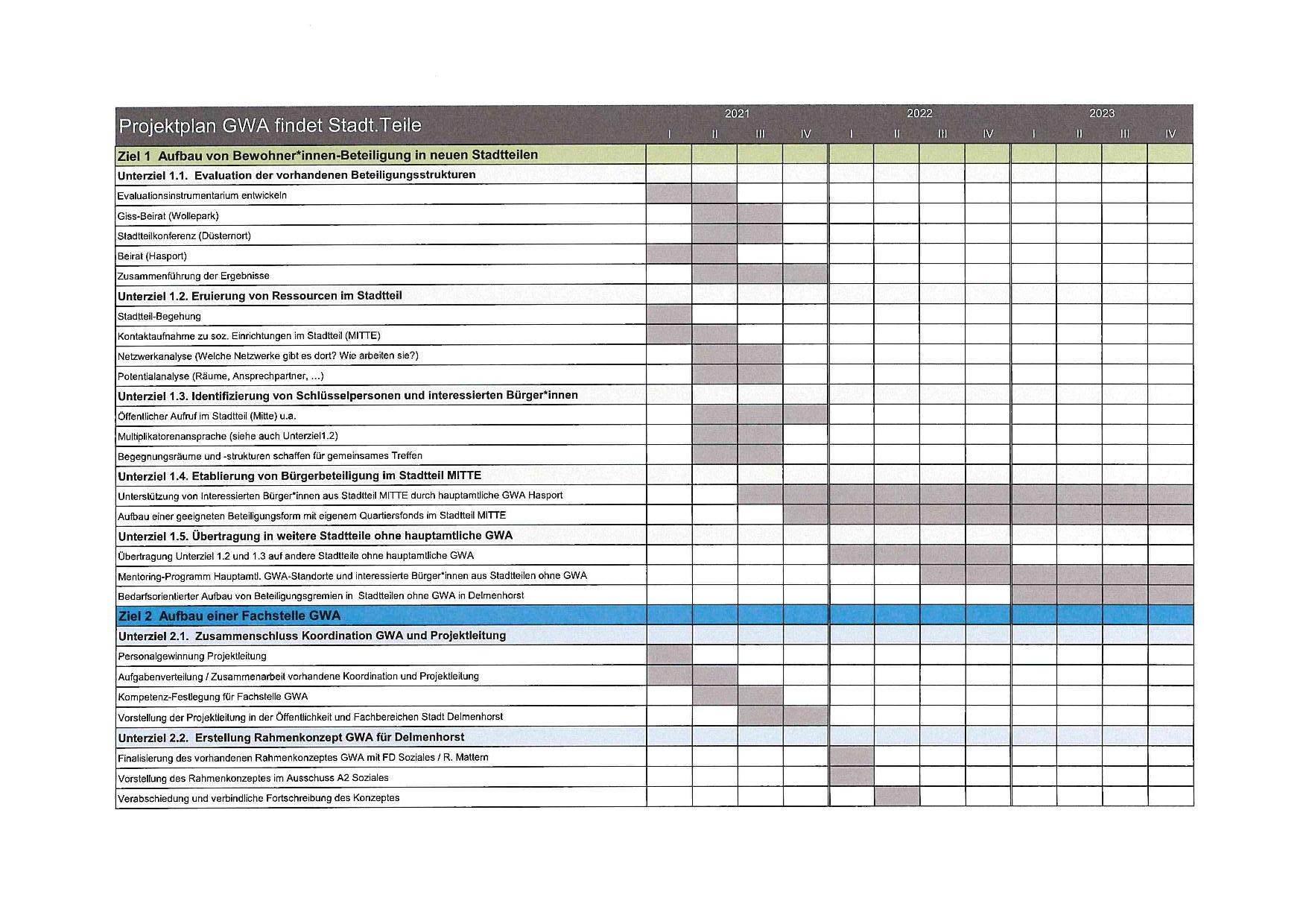

projektplan gwa 1

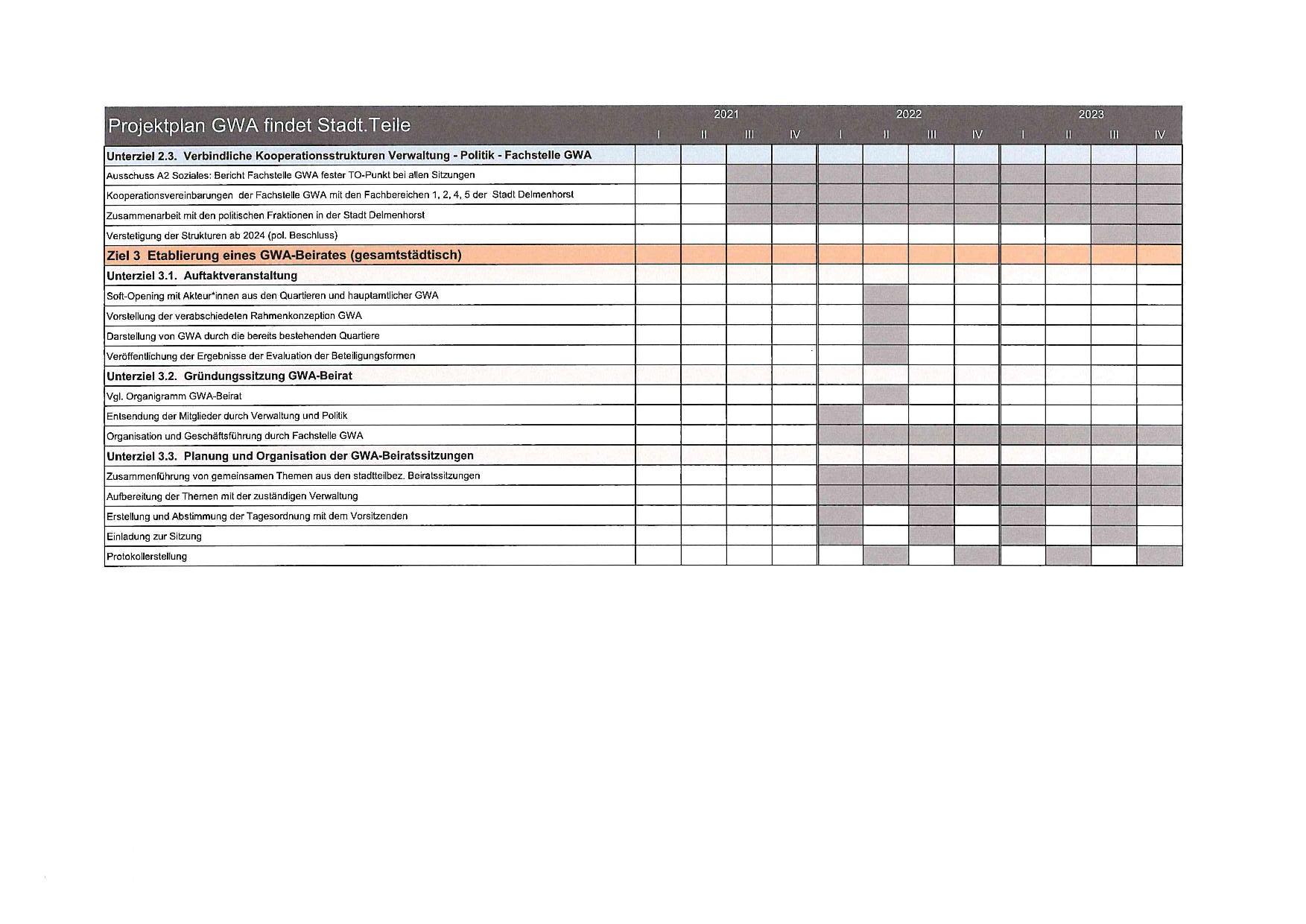

projektplan gwa 2

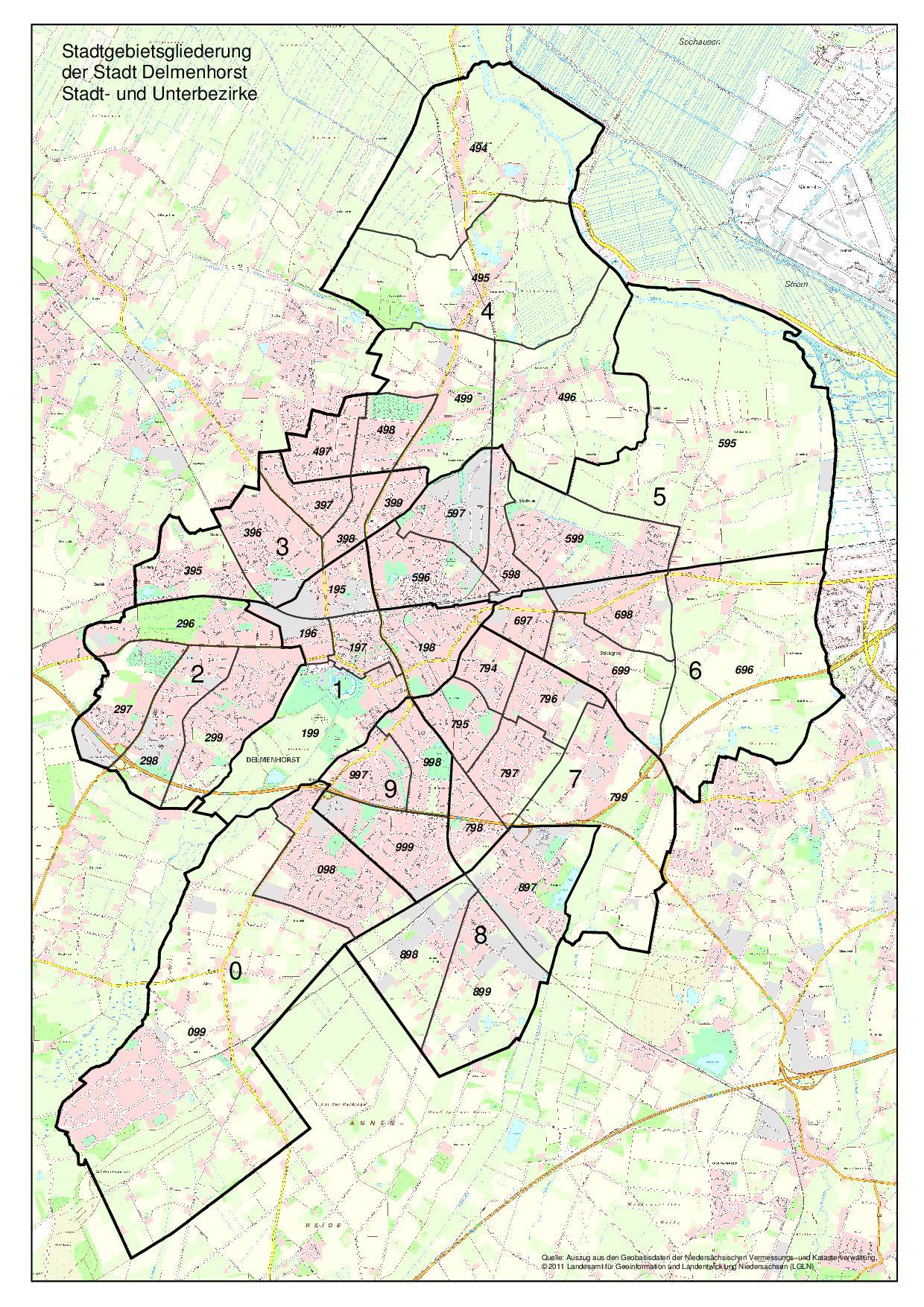

statistische bezirke 1

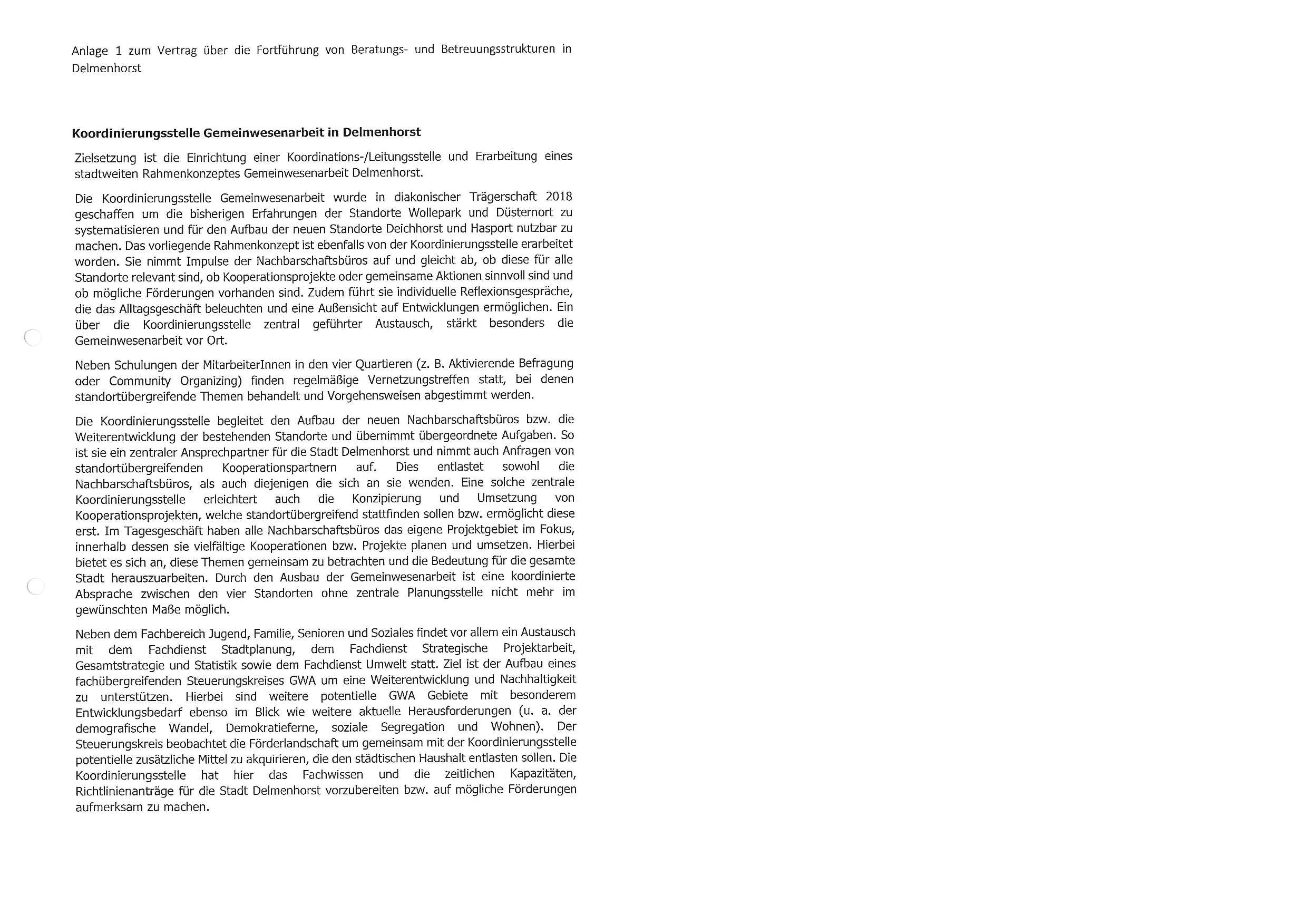

konzept zum v 01.01.2019
integrationskonzept 1

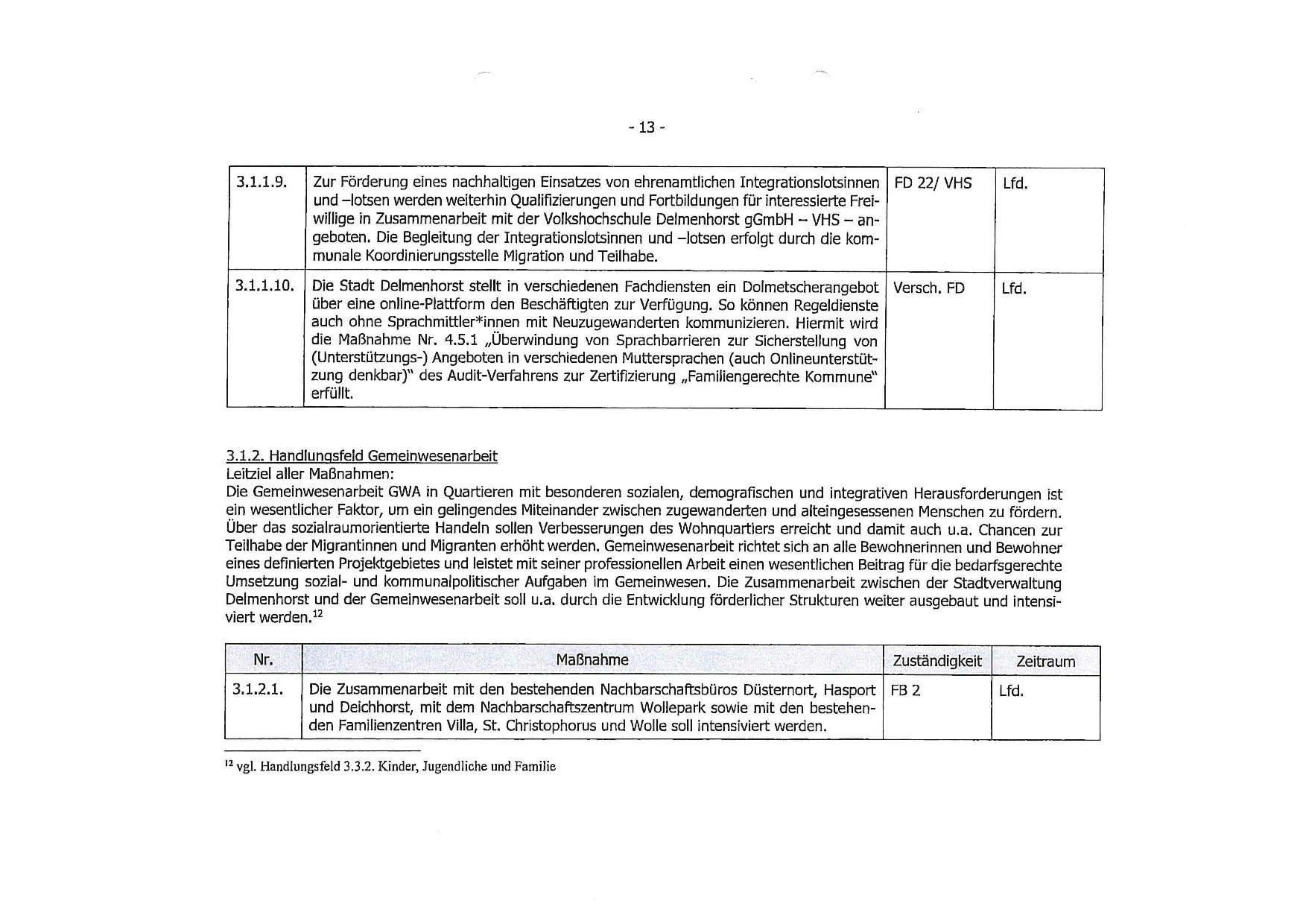

integrationskonzept 2

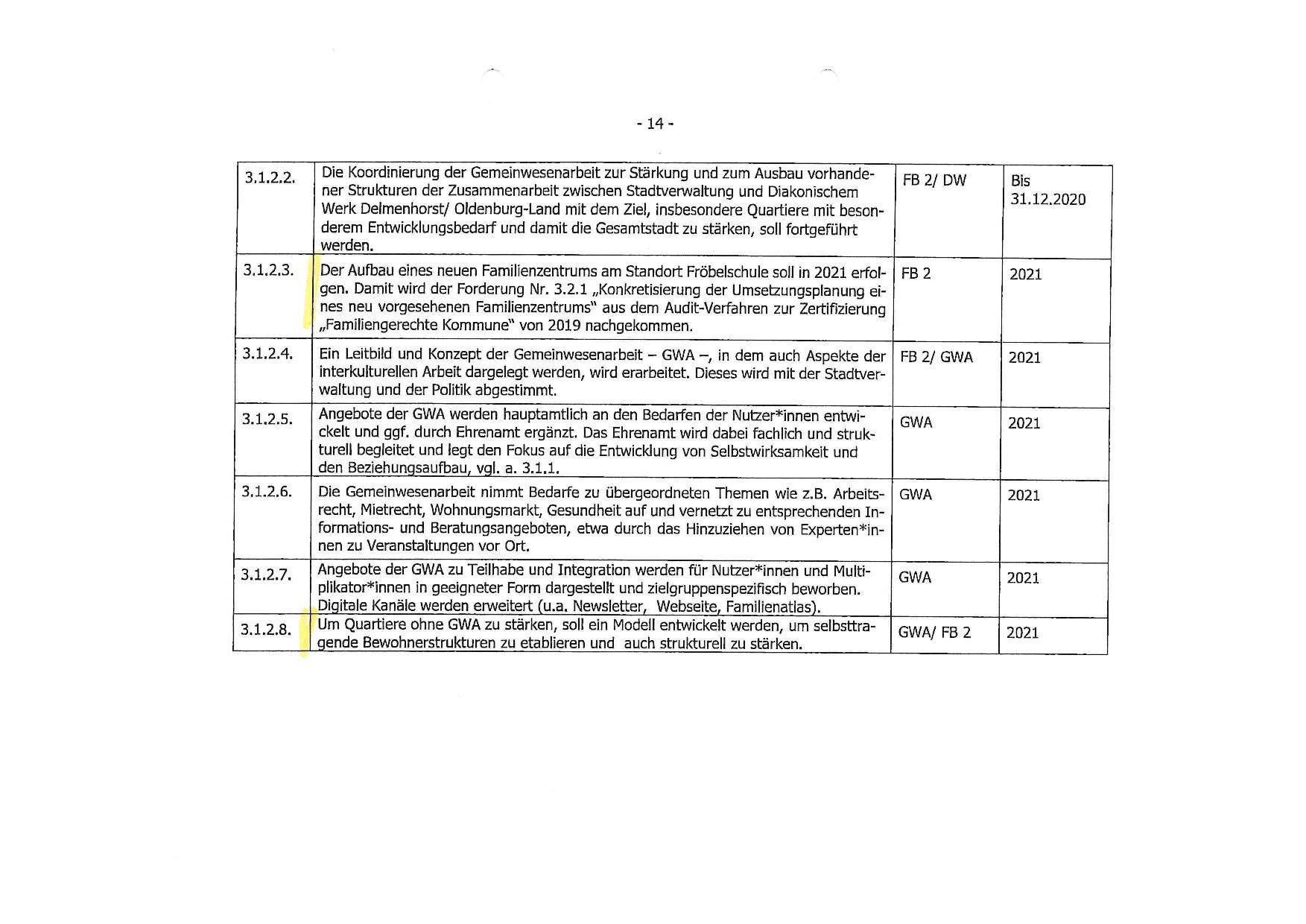

integrationskonzept 3
Zustimmung Veröffentlichung
On

Gemeinwesenarbeit im Uelzener Stadteil "Am Königsberg"

Ansprechpartner
Christiane Meyer-Fleischmann
Wir vom Königsberg
Projektbeschreibung
Viele Menschen im Uelzener Stadtteil „Am Königsberg“ leben praktisch anonym neben einander. Sie kennen sich kaum oder gar nicht, obwohl sie z.T. eine lange Zeit räumlich zusammenwohnen. Eine zunehmende „Vereinzelung“ ist bei etlichen Bewohnern des Quartiers erkennbar. In Form der Gemeinwesenarbeit (GWA) wollen wir die Bewohner des Stadtteiles aktivieren, befähigen und begleiten, ein „Wir-Gefühl“ untereinander und nach außen zu entwickeln. Wir wollen Menschen zusammenbringen, die dann gemeinsam ihr Zusammenleben gestalten. Dabei geht es darum, die Menschen im Stadtteil zu befähigen und zu begleiten ein aktives soziales Zusammenleben im Stadtteil zu initiieren. Dabei ist es uns wichtig, dass die Menschen im Stadtteil sich mit ihren Fähigkeiten in die Gemeinschaft des Stadtteils einbringen. Durch eine breite Mischung von Angeboten im dortigen Nachbarschaftstreff, durch aufsuchende Angebote, durch verschiedene Aktionen im Stadtteil sollen die Bewohner zusammengeführt werden. Der seit 2012 bestehende Nachbarschaftstreff „TREFF Am KÖ“, Emsberg 2 in Uelzen bietet mit seiner Ausstattung gute Möglichkeiten zum Treffen von Gruppen und ein Büro für die Beschäftigten. Der Standort des TREFFs befindet sich an einer zentralen Stelle im Stadtteil. Die Arbeit im Stadtteil soll von einem Sozialpädagogen (50%-Stelle) und einer pädagogisch erfahrenen Fachkraft (70%-Stelle), die aufgrund langjähriger Erfahrungen umfänglich mit anderen sozialen Einrichtungen in der Stadt vernetzt ist, gestaltet werden.
Ausgangslage
In dem Uelzener Stadtteil wohnen recht unterschiedliche Bewohnergruppen. Seit Oktober 2012 wird hier ein Nachbarschaftstreff (TREFF AM KÖ) von der Johanniter Unfallhilfe (JUH) und der kommunalen Wohnungsbaugesellschaft (gwk) betrieben. Konzipiert war die Arbeit im Rahmen des Quartiersmanagements. Primär aufgrund fehlender Qualifikation und aufgrund einer überdurchschnittlichen Personalfluktuation wurden die Aufgaben einer Quartiermanagerin fast nie durchgeführt. Kennzeichen der Arbeit waren eine klare „Kommstruktur“ und sogenannte geschlossene Gruppen. Das anfängliche Interesse der Bewohner ist mit den Jahren deutlich rückläufig. Kinder- und Jugendarbeit gibt es seit ca. 2 Jahren nicht mehr. Vormals war der Treff ein Ort, an dem Anliegen von Bewohnern eingebracht werden konnten. In einigen Straßen des Stadtteils gibt es z.B. Parkplatzprobleme. Diese kann man gemeinsam angehen und lösen. Da die gwk als „Erfahrungsträger“ weiter mit uns als neuem Anbieter zusammenarbeiten möchte, können Erfahrungen genutzt werden. Durch die geplante GWA sollen Bewohner motiviert und befähigt werden Gemeinsamkeiten zu entwickeln. Es wird nicht von außen verändert, sondern die Menschen ändern und entwickeln selber: (z.B. derzeit fehlender Parkraum) Stichwort: Kollektive Selbsthilfe. Damit die GWA keinen „Strohfeuereffekt“ entwickelt, halten wir die Vernetzung mit Kooperationspartner (Stadt Uelzen, Diakonie Uelzen, Paritäten Uelzen, Uelzer Tafel u.ä.) für fundamental wichtig. Uns geht es um eine möglichst dauerhafte und nachhaltige Ausrichtung der Arbeit. Im Uelzener Stadtteil „Stern“ wird in Kürze ein Stadtteilzentrum entstehen. Erfahrungen können in die neue Arbeit einfließen.
Projektgebiet
Gebiet-Name
Uelzen Am Königsberg
Beschreibung
Bei dem Stadtteil handelt es sich aufgrund seiner geografischen Lage um ein in sich quasi „geschlossenes“ Wohngebiet. Der Stadtteil hat eine Zufahrt. Wer in das Stadtgebiet per Pkw, ÖPNV oder ähnliches möchte, muss diese Straße nutzen. Der Stadtbezirk wird im Westen durch die Ilmenau, im Süden durch ein Waldgebiet, im Osten durch eine große Sportanlage und im Nord durch eine Bundesstraße abgegrenzt. Der Stadtteil ist ein reines Wohngebiet.
Einwohnerzahl
1378
Stadttyp
Mittelstadt
Programmgebiet Sozialer Zusammenhalt
Off
Merkmalswerte
Projektgebiet in Prozent
100
Gesamtstadt in Prozent
0
Sonstige in Prozent
0
Anmerkung
Etwa 1/3 der Bewohner leben in sogenannten Großwohnanlagen, in den höchsten Wohngebäuden der Stadt. Der Stadtteil hat den höchsten Anteil von Bewohnern mit internationaler Herkunft. Diese Menschen stammen aus mehr als 30 verschiedenen Nationalitäten. Der Anteil von älteren Bewohnern (70 plus) ist in dem Stadtteil signifikant. Das liegt auch daran, dass es etliche größere Wohnanlagen speziell für Senioren gibt (sozialer Wohnungsbau, deren Belegungsbindung). Wenn vom Stadtteil Am Königsberg in Uelzen gesprochen wird, denken viele meist nur an die Großwohnanlagen, die es an anderen Stellen in Stadt und Landkreis Uelzen nicht gibt. Die Großwohnanlagen sind in der Stadt Uelzen stigmatisiert, Menschen die dort noch nie gewesen sind, meinen, dass in den Wohnungen nur Menschen mit internationaler Herkunft und Kriminelle wohnen, was real nicht zutrifft.
Unterlagen zum Gebiet
GWA/QM-Ansatz
Ein Ansatz der GWA ist das Stichwort: "Befähigung statt Betreuung". In diesem Projekt sollen insbesondere ehrenamtliche Mitarbeiter befähigt werden, mit Gruppen und ggf. Einzelpersonen im Stadtteil selbständig zu arbeiten. Da der Rahmen der Arbeit in diesem Projekt „abgesteckt“ ist, erscheint das Erreichen der Zielsetzung in dem gesetzten Rahmen gut möglich.
Qualitätskriterien
Beschreibung
Wenn die Arbeit die Bedürfnisse und interessen der Bewohner trifft
Beschreibung
Wenn wir die Fähigkeiten der Bewohner nutzen
Beschreibung
Wenn wir die Stärken einzelner für viele Nutzen
Beschreibung
Wenn möglichst viele partizipieren können
Beschreibung
Sind Voraussetzung für eine gute GWA im Stadtteil
Vernetzung im Gebiet
Akteur (Freitext)
Gesellschaft für Wohnungsbau des Kreises Uelzen mbH (gwk), Veerßer Straße 66 29525 Uelzen
Typ
Stadtteil
Akteur (Freitext)
Stadtverwaltung Hansestadt Uelzen, Rathaus
Typ
Stadtteil
Akteur (Freitext)
Ev. Kirchengemeinde St. Marien zu Uelzen und Diakonisches Werk
Typ
Stadtteil
Akteur (Freitext)
Allgemeine Zeitung Uelzen
Typ
Stadtteil
Galerie
treff am koe emsberg 2
treff am koe emsberg 2 i
tagespflege emsberg 2
marderhof
katharina von  bora haus hasenberg 2
immenweg
hasenberg
g. matthias weg
fuchsberg
fuchsberg ecke am koenigsberg
emsberg 60 ff
emsberg 60 ff i
einfamilienhaeuser haeuser
einfahrtstr. zum stadtteil
dachsgang ecke marderhof
dachsgang ecke immenweg
Zustimmung Veröffentlichung
On

Integratives Quartiersmanagement Hessisch Oldendorf

Ansprechpartner
Margareta Seibert
Funktion Fachbereichsleiterin
HO - VereinT- Aufbau von Integrativer Gemeinwesenarbeit
Projektbeschreibung
Kernstück des Projektantrages ist der Aufbau von Gemeinwesenarbeit mittels Einrichtung der Personalstelle eines Kümmerers. Das Aufgabengebiet des Kümmerers umfasst: 1. Aktivierende Bewohnerbefragung um die Bedarfe, Bedürfnisse und Problemlagen im Quartier kennenzulernen. Die Teilnahme an der Befragung ist freiwillig und anonym und findet bei den Bewohnern zu Hause statt. Ergebnisse werden nach Abschluss öfffentlich präsentiert. 2. Beratung und Unterstützung der AnwohnerIn im Quartier 3. Die Unterstützung und Öffnung der ehrenamtlich aufgebaut und geführten Projekte und Angebote wie z.B. Fahrradwerkstatt etc. Weiter zählen zu den Aufgaben des Kümmerers die Vorbereitung, Planung und Einrichtung des Stadthauses das im März 2020 in Betrieb gehen soll . Dort soll eine Begegnungsstätte geschaffen werden, die Vorbehalte abbaut und Kennenlernen der Einwohner anbahnt und möglich macht. Dazu sollen Projekte initiiert werden, die Hilfe zur Selbsthilfe zu aktivieren. Begründung: In Hessisch Oldendorf gab und gibt es keine sozialräumliche Gemeinwesenarbeit, die durch Wohnungsbaugesellschaften oder Freie Träger ausgeübt wird. In der Hochphase der Zuwanderung durch Flüchtlinge konnten die Herausforderungen nur im Zusammenspiel mit ehrenamtlich aufgebauten Strukturen bewältigt werden. Die enge Begleitung und Unterstützung verhinderte Problemlagen in ohnehin angespannten Brennpunktquartieren. Nach dem Rückzug vieler Ehrenamtler entstand ein Vakuum an Unterstützungskompetenz, das sich in vielfältiger Weise äußerte: Nachbarschaftskonflikte, Innerfamiliäre Konflikte, Konflikte mit Vermietern, drohende Obdachlosigkeit durch fristlose Kündigungen, Ordnungswidrigkeiten, Bußgeldverfahren aufgrund unregelmäßiger Schulbesuche, Ausländerbehördliche Konflikte, Kündigungen von Energieversorgungsverträgen etc. zählen zu den Alltags-Problemlagen im Quartier. Frühe Unterstützung und Intervention verhindert präventiv das Ausbrechen von Konfliktlagen und Zuspitzung eines migrantenfeindlichen Klimas. Gleichzeitig soll die Öffnung der ehemals "Flüchtlingsangebote" für den erweiterten Personenkreis vollzogen werden um die aus "Sozialneid" entstehende fremdenfeindliche Vorurteile abzumildern. Nach wie vor fehlt es an Austausch und Kontakt zwischen den zugewanderten Menschen und den "Einheimischen". Dafür sollen im Stadthaus Raum und Angebote geschaffen werden, die bis zur Fertigstellung des Stadthauses in anderen städtischen Räumen stattfinden können.
Ausgangslage
Hessisch Oldendorf ist eine Flächenkommune mit 24 Ortsteilen. Der größte Ortsteil, die Kernstadt, weist eine besondere Bevölkerungsstruktur auf. Hier leben 30 % der Menschen mit Migrationshintergrund, während in den den anderen OTs nur wenige leben. Der Anteil der Haushalte mit niedrigem Einkommen (51,1%) liegt über dem Landesdurchschnitt. 380 Geflüchteten und deren Integration in die Infrastruktur istdeshalb eine große Herausforderung. Die dezentrale Unterbringung auch in kleinere Ortsteile scheiterte an fehlender Infrastruktur und führte zu einer Konzentration der zugewanderten Menschen in der Kernstadt. Das Nahversorgungszentrum mit bereits ansässigen Migranten der ersten, zweiten und dritten Generation und deren gewachsene Community- Struktur wurde von den Geflüchteten als besseres Wohnumfeld angenommen. Die Kitas und Grundschule in der Kernstadt weisen mittlerweile einen Migrantenanteil von 50-60 % aus. Neben den aus ca. 20 Nationen geflüchteten Menschen entwickelt sich derzeit eine Ansiedlung von EU- Ausländern, die sich wegen der günstigen Mieten und Immobilienpreisen im Weserbergland niederlassen. Die Stadt Hessisch Oldendorf konnte die starke Zuwanderung 2015 mit der Unterstützung zahlloser Ehrenamtler mit großer Kraftanstrengung ohne Notunterkünfte dezentral lösen und verschiedene ehrenamtliche Projekte starten. Der Stimmungsumschwang im Land und zugespitzte fremdenfeindliche Diskurse erfordern Zivilcourage, um öffentlich eine positive Haltung für Flüchtlinge und deren Integration einzunehmen. Viele Ehrenamtler reagierten mit Rückzug. Zur Unterstützung der ehrenamtlicher Arbeit wird deshalb der Aufbau einer professionellen Struktur dringend erforderlich.
GWA/QM-Ansatz
Die Stadt Hessisch Oldendorf verfügt als Grundzentrum über keine ortsansässigen Freien Träger die GWA/Quartiersmanagement anbieten. Darum ist kommunales Engagement gefragt. Die ersten Herausforderungen der Zuwanderung sind gemeistert, aber die komplexen Herausforderungen der Integration liegen noch vor uns. Dafür müssen tragfähige Strukturen entwickelt werden, die den sozialen Sprengstoff in den Blick nehmen und Lösungsansätze entwickeln und umsetzen. Insbesondere die Kernstadt kämpft mit einer deutlichen Spannungslage in der Bevölkerung. Billiger Wohnraum steht kaum noch zur Verfügung und die Bildungsein-richtungen (Kita und Schule) weisen hohe Migrantenanteile auf. Es fehlt an gegenseitigem Einblick in die Lebenswelten, Vorurteile werden zum Teil seit Jahrzehnten zementiert. Der Aufbau der GWA vor Ort soll Unterstützer und Unterstützungsbedürftigen Hilfe zur Sebstorganisation bieten um eine tragfähige Vernetzungsstruktur aufzubauen. Gezielte Angebote sollen das nachbarschaftliche Zusammenleben fördern und die Integration der verschiedenen Bevölkerungsgruppen stärken. Im zukünftigen Stadthaus soll ein Raum für Begegnung geschaffen werden, um mittels Angeboten die Kommunikation zu steigern. Gegenseitige Wertschätzung soll durch Kennenlernen und gemeinsame Aktionen entstehen. Die GWA ist sozialräumlich ausgerichtet und stellt die BewohnerIn ins Zentrum. Sie versteht sich sowohl als Bildungsarbeit als auch als Motor zur Förderung der Selbstorganisation.
Galerie
haus
Aufsteller
